Artillerivej på Amager forventes at genåbne for gennemkørende trafik i slutningen af juni

2.6.2026 14:14:32 CEST | Energinet | Pressemeddelelse

Del

Energinets entreprenør NCC sætter nu gang i en række tiltag for at blive hurtigere færdig på Artillerivej, som har været spærret for trafik siden marts. Det skal være med til at lette presset på trafikken på Vestamager, og især på Vejlands Allé, hvor Energinets kabelarbejde gik i gang i sidste uge.

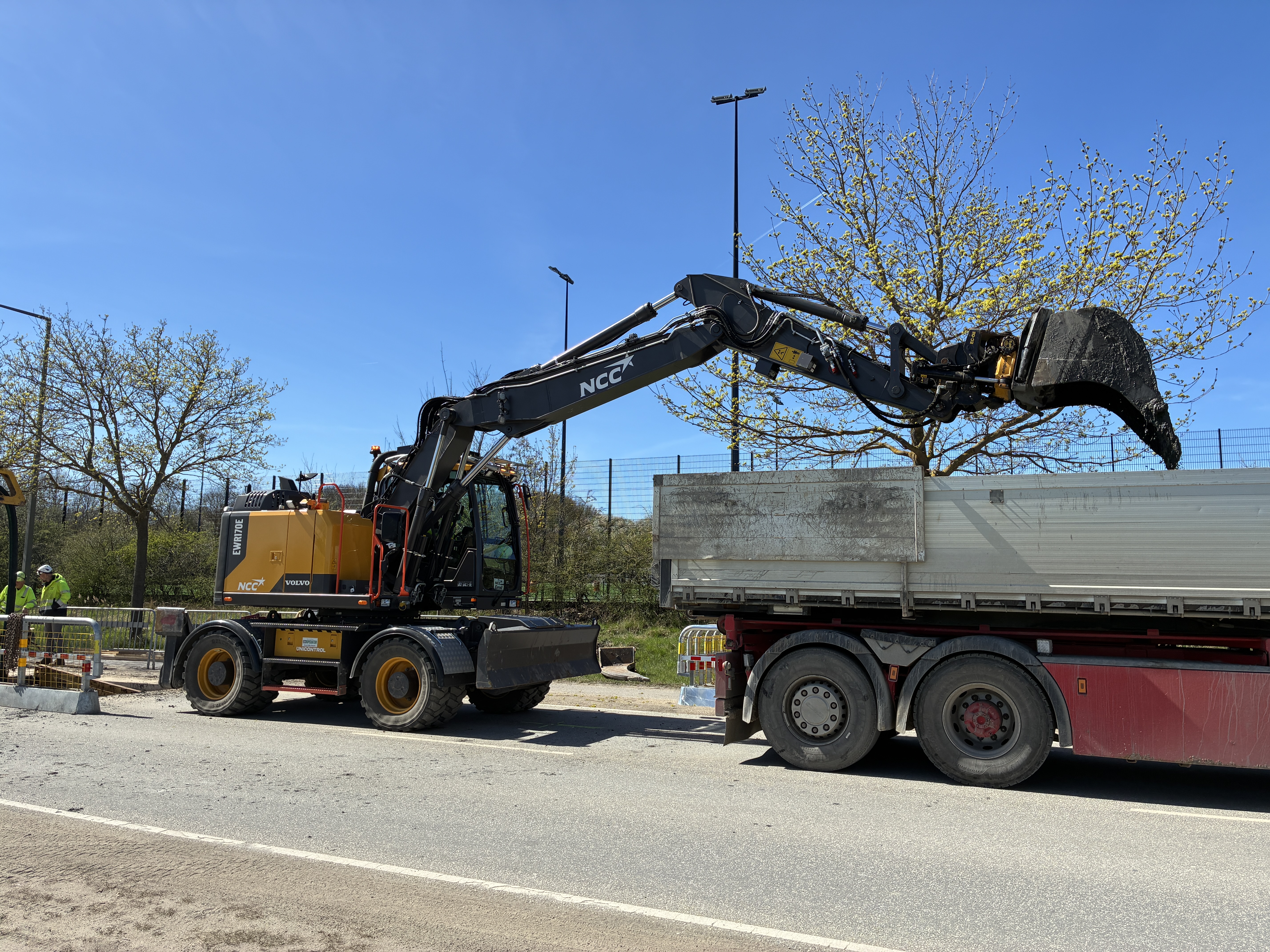

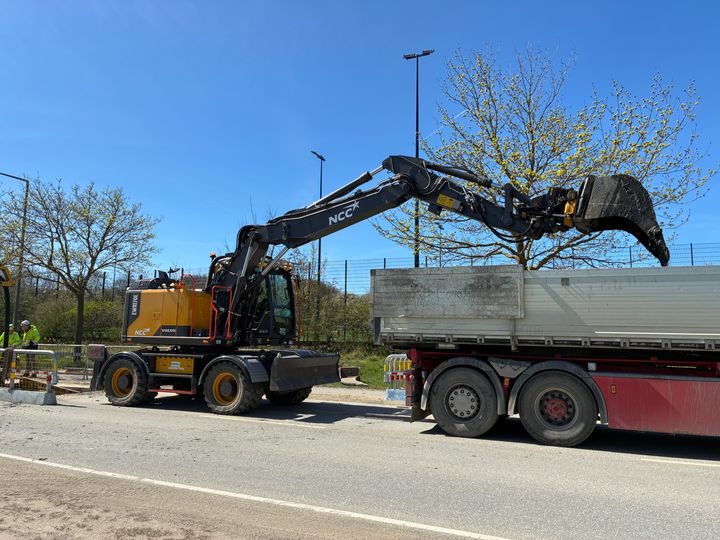

Energinet arbejder på Artillerivej indtil slutningen af juni, hvorefter vejen åbnes op for gennemkørende trafik
Energinet arbejder på Artillerivej indtil slutningen af juni, hvorefter vejen åbnes op for gennemkørende trafik Energinet

Energinets kabelarbejde på Amager har været i gang på Artillerivej siden midten af marts måned. I sidste uge blev arbejdet udvidet til en strækning på Vejlands Allé mellem Artillerivej og Center Boulevard, hvilket skabte trafikale udfordringer på Amager.

“Vi ved godt, at vores kabelarbejde på Amager påvirker rigtigt mange trafikanter dagligt. Især efter vi forleden gik i gang på Vejlands Allé, har det givet udfordringer. Men vi er desværre nødt til at arbejde på begge veje samtidig i en periode for at kunne lave underboringen fra Artillerivej og ud i Vejlands Allé”, siger Claus Snoghøj Rasmussen, der er projektleder i Energinet.

Energinet er ikke alene om at lave anlægsarbejde på Amager. Der er for tiden gang i en række andre vejprojekter på Amager, blandt andet udvidelsen af Øresundsmotorvejen, som løber parallelt med Vejlands Allé mod syd. Anlægsprojekter som fylder på vejene, og som derfor har været med til at sætte tålmodigheden på prøve blandt bilister på Amager.

Energinet%20arbejder%20for%20tiden%20p%E5%20den%20sydligste%20del%20af%20Artillerivej%20og%20p%E5%20Vejlands%20All%E9%20mellem%20Artillerivej%20og%20Center%20Boulevard

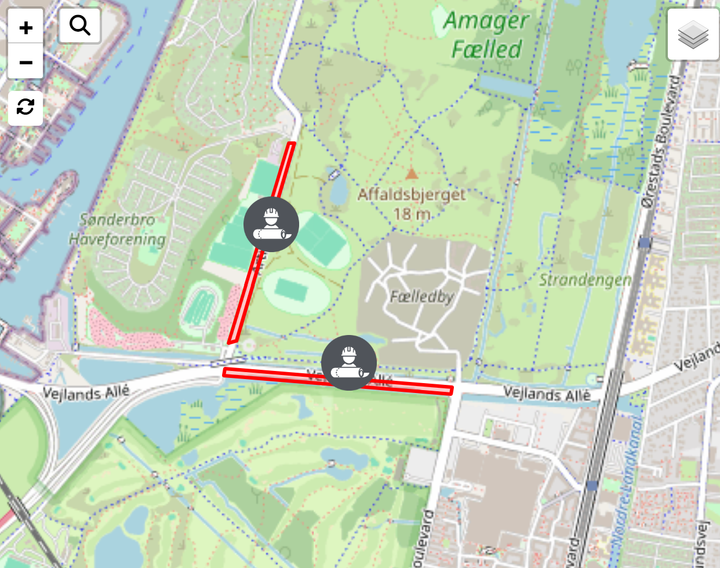

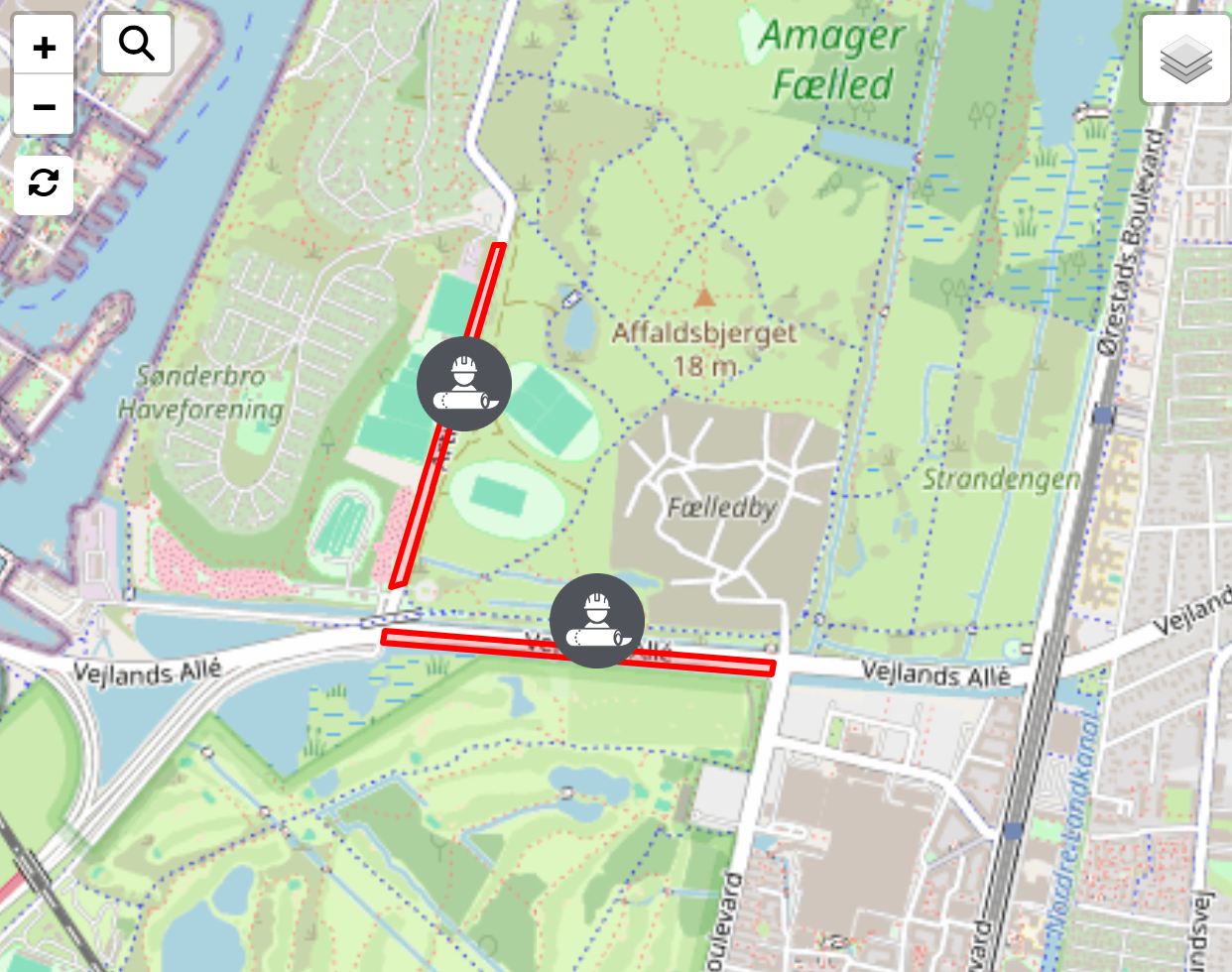

Energinet arbejder for tiden på den sydligste del af Artillerivej og på Vejlands Allé mellem Artillerivej og Center Boulevard Energinet

Ekstra tid, ressourcer og et ekstra spor på Vejlands Allé

For at afhjælpe noget det trafikale pres især på Vejlands Allé sætter Energinets NCC flere ressourcer ind og får mulighed for at udvide arbejdstiden på hverdage og i weekenden. Desuden er det planen at bruge den nuværende busbane på Vejlands Allé i vestlig retning til biltrafik, så der faktisk bliver to spor ind mod det centrale København.

”Vi skruer så meget op for arbejdet, som vi kan, og forventer at kunne genåbne Artillerivej for gennemkørende trafik i slutningen af juni med de nye tiltag, vi laver. Det vil forhåbentlig lette noget af det trafikale pres på Vejlands Allé”, siger Claus Snoghøj Rasmussen.

Efter aftale med Københavns Kommune får NCC mulighed for at udvide arbejdstiden med adskillige timer på hverdage og udføre arbejde i weekenden på Artillerivej. Den ekstra indsats kan igangsættes, når underboringen mellem Artillerivej og Vejlands Allé er udført.

Krydset Vejlands Allé og Artillerivej spærres om aftenen og natten 8.-10. juni

Mandag til onsdag 8. til 10. juni skal første del af underboringen mellem Artillerivej og Vejlands Allé laves. Da der er brug for at kunne arbejde i hele vejarealet, spærres krydset for trafik mellem klokken 20.00 og 05.00 begge dage.

Derefter tager det cirka en uge at færdiggøre resten af boringen og få trukket kabelrør. Det er i denne fase, at der kan skrues op for arbejdsindsatsen med udvidet arbejdstid og weekendarbejde. Til slut skal Artillerivej retableres og afspærringen fjernes.

Da området er tidligere militært øvelsesterræn, skal der søges efter ammunitionsrester, inden der kan graves og bores i jorden. Det betyder også, at det er vanskeligt at udføre arbejdet om natten, da det er klart at foretrække for minerydderne at have dagslys at arbejde i. Dog vil den nævnte underboring foregå om natten af hensyn til trafikken. Det vil kræve ekstraordinære tiltag med ekstra belysning for, at ammunitionsrydningen kan foregå sikkert også om natten.

Arbejdsarealet udvides mod Røde Mellemvej i slutningen af juni

Når Artillerivej er åbnet for trafik igen, udvides kabelarbejdet på Vejlands Allé, så det fortsætter ned mod Røde Mellemvej. Her vil der være trafik i begge retninger men med reduceret plads til trafikken ligesom på den nuværende strækning på Vejlands Allé.

”Vi er nødt til at sige, at der nok også kan komme trafikale problemer længere nede ad Vejlands Allé, når vi udvider arbejdsområdet dér. Men det er vores erfaring, at det især er i begyndelsen, hvor trafikanter lige skal vænne sig til de nye forhold, at vejarbejdet kan give udfordringer – og så efterhånden som trafikanterne vænner sig til forholdene, så begynder trafikken at glide lidt lettere. Men man vil kunne mærke, at vi fylder en del i den kommende tid”, slutter Claus Snoghøj Rasmussen.

For at sikre en tæt koordination mellem de mange anlægsprojekter på Amager og finde løsninger på de nye udfordringer, vil der løbende blive afholdt koordineringsmøder mellem Københavns Kommune, Energinet og Sund & Bælt, som står for udvidelsen af Øresundsmotorvejen. Desuden er de andre kommuner på Amager, Dragør og Tårnby også inviteret med til møderne.

Hvorfor arbejder Energinet på Amager?

Arbejdet på Artillerivej og Vejlands Allé er en del af en større udbygning og forstærkning af elnettet på Amager, hvor Energinet skal forbinde H.C. Ørstedværket ved Teglholmen med Amager Kobling midt på Amager med 132 kilovolt kabler. Senere skal der etableres en tilsvarende højspændingsforbindelse mellem Amager Kobling og Amagerværket i den nordøstlige del af Amager.

Nøgleord

Kontakter

Billeder

Energinet arbejder på Artillerivej indtil slutningen af juni, hvorefter vejen åbnes op for gennemkørende trafik
Energinet arbejder på Artillerivej indtil slutningen af juni, hvorefter vejen åbnes op for gennemkørende trafik
Energinet
Download
Energinet arbejder for tiden på den sydligste del af Artillerivej og på Vejlands Allé mellem Artillerivej og Center Boulevard
Energinet arbejder for tiden på den sydligste del af Artillerivej og på Vejlands Allé mellem Artillerivej og Center Boulevard
Energinet
Download

Links

Om Energinet

Vi varetager samfundets interesser og ejer energiens "motorveje". Vi har ansvaret for at forsyne Danmark med el og gas, skabe fair konkurrence og fremme klimavenlige energiløsninger. Læs mere på www.energinet.dk

Følg pressemeddelelser fra Energinet

Skriv dig op her, og modtag pressemeddelelser på e-mail. Indtast din e-mail, klik på abonner, og følg instruktionerne i den udsendte e-mail.

Flere pressemeddelelser fra Energinet

Energinet indfører ny model for større tilslutninger og vil først underskrive nye nettilslutningsaftaler til efteråret27.5.2026 14:10:12 CEST | Pressemeddelelse

Der er sket en voldsom stigning i elforbrugere, der vil tilsluttes elnettet, og det har skabt begrænset kapacitet til nye forbrugere. Den 2. marts 2026 indførte Energinet midlertidig pause for nye tilslutningsaftaler til transmissionsnettet. En ny model bliver indført. Projekterne behandles samlet og efter skærpede krav til modenhed.

I vores nyhedsrum kan du læse alle vores pressemeddelelser, tilgå materiale i form af billeder og dokumenter samt finde vores kontaktoplysninger.

Besøg vores nyhedsrum
World GlobeA line styled icon from Orion Icon Library.HiddenA line styled icon from Orion Icon Library.Eye
