Vejdirektoratet

Udvidelse af E45 fortsætter mod Aarhus Nord

Del

Trafikanter på E45 møder i dag vejarbejde på det meste af strækningen forbi Aarhus, hvor Vejdirektoratet er ved at udvide med et ekstra spor i hver retning. Nu starter arbejdet op på den sidste del af motorvejen med udvidelse og større ombygning af flere motorvejskryds.

Der opstår dagligt kø på motorvejen ved Aarhus Nord. Nu skal der ske en større ombygning af motorvejskrydset.
Der opstår dagligt kø på motorvejen ved Aarhus Nord. Nu skal der ske en større ombygning af motorvejskrydset. Foto: Vejdirektoratet

Vejdirektoratet er i fuld gang med at opgradere E45 omkring Aarhus med et 3. spor, som skal lette trafikken og de lange køer i myldretiden markant.

De mere end 16 kilometer motorvej udvides i fire etaper, hvoraf første etape startede i november sidste år. Nu sætter Vejdirektoratet så for alvor gang i de næste tre etaper mellem Genvejen og Motorvejskryds Aarhus Nord.

Trafikanter på E45 vil dog ikke mærke den store forskel, da hastigheden allerede er sat ned til 80 km/t på det meste af strækningen som følge af arbejdet med at udvide de mange broer.

Entreprenør Munck Havne og Anlæg A/S vandt udbuddet for første etape langs Aarhus Syd, mens M.J. Eriksson A/S vandt de sidste tre etaper.

”Vi er begejstrede for synergien ved overtagelsen af tre sammenhængende entrepriser, og vi glæder os til at komme i gang med arbejdet. M.J. Eriksson møder op med et stærkt hold og kan med stor fornøjelse konstatere, at Vejdirektoratet ligeledes stiller med kompetente og erfarne medarbejdere, som vi har haft glæden af at have godt samarbejde med på tidligere projekter,” siger Morten Rahbek, der er regionschef i M.J. Eriksson i Midtjylland.

Foruden det ekstra spor i hver retning skal alle til- og frakørsler på strækningen bygges om, broerne for de krydsende veje skal udvides, og der skal etableres støjvolde flere steder.

null

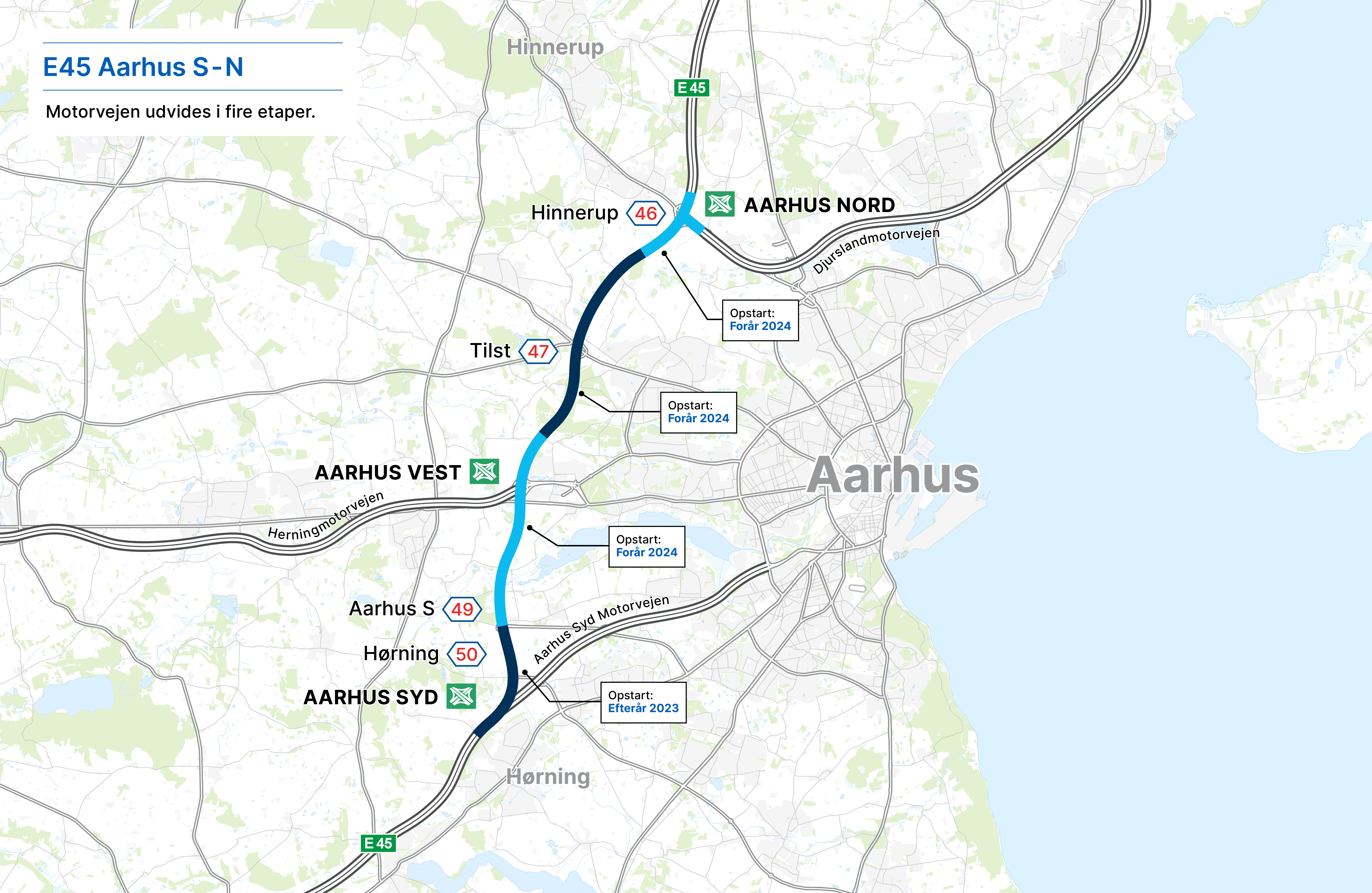

Motorvejsudvidelse i fire etaper. Inden længe vil der være gang i udvidelsen på hele strækningen. Kort: Vejdirektoratet

Større ombygning af Motorvejskryds Aarhus Nord

Den sidste etape af motorvejsudvidelsen omfatter en større ombygning af Motorvejskryds Aarhus Nord, som i dag lider under store trængselsproblemer. Særligt omkring til- og frakørslen til Djurslandmotorvejen.

Her står Vejdirektoratet over for lidt af et puslespil.

”Vi mener, at vi nu har fundet den bedste løsning for de mere end 100.000 biler, som hver dag forventes at skulle igennem motorvejskrydset i fremtiden. Det skal nok blive rigtig godt, når vi er færdige, men lige nu har vi et særligt fokus på at få afviklet trafikken bedst muligt, mens arbejdet står på. En kompleks opgave hvor vi håber på trafikanternes tålmodighed,” siger projektchef i Vejdirektoratet Robin Højen Madsen.

Som optakt til udvidelsen skal en del af Århusvej, der krydser motorvejen i Søften flyttes mod nord for at gøre plads til byggeriet af to nye broer samt til- og frakørselsramper for Djurslandsmotorvejen til E45. Et arbejde der starter op i slutningen af april.

[Vejdirektoratet udsender en pressemeddelesle herom i løbet af næste uge]

MT Højgaard skal udføre byggeriet af de nye broer.

Senere går selve udvidelsen af motorvejen i Aarhus Nord i gang, som også omfatter et stykke af Djurslandmotorvejen.

Når hele motorvejsudvidelsen står klar med udgangen af 2026 vil området i Aarhus Nord se markant anderledes ud, og trafikanter vil få nye veje at komme til og fra motorvejen på.

null

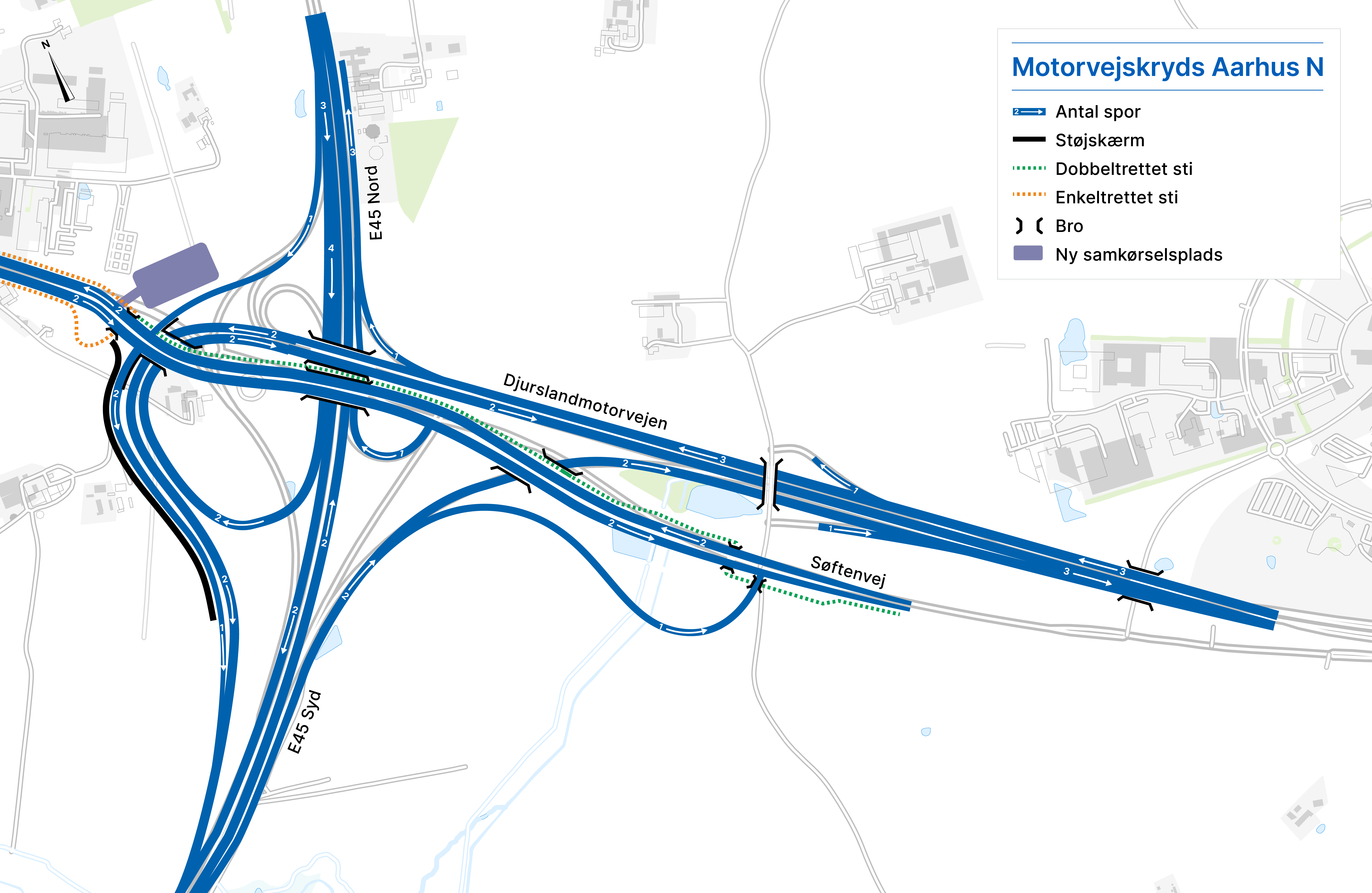

Sådan kommer det nye Motorvejskryds Aarhus Nord til at se ud. Grafik: Vejdirektoratet

Trafikale konsekvenser

I dag møder trafikanterne allerede vejarbejde med 80 km/t på strækningen syd for <49> Aarhus Syd til <46> Hinnerup. Med opstart af de næste etaper forlænges hastighedsbegrænsningen ind i Motorvejskryds Aarhus Nord, og der kommer flere steder med smalle spor.

Nødsporene inddrages, imens der arbejdes i hver side af motorvejen. Sådan forholder du dig ved udrykning.

Vejdirektoratet forventer ikke, at arbejdet giver anledning til de store gener for trafikanterne i myldretiden, men rejsetiden på de mere end 16 kilometer vil forventeligt forlænges med 5-10 minutter.

Vejdirektoratet opfordrer desuden trafikanterne til at vise hensyn og holde afstand ved vejarbejder. Der er mere at holde øje med, når vejen ikke er, som den plejer – og det gælder også, selvom vejarbejderne er gået hjem.

null

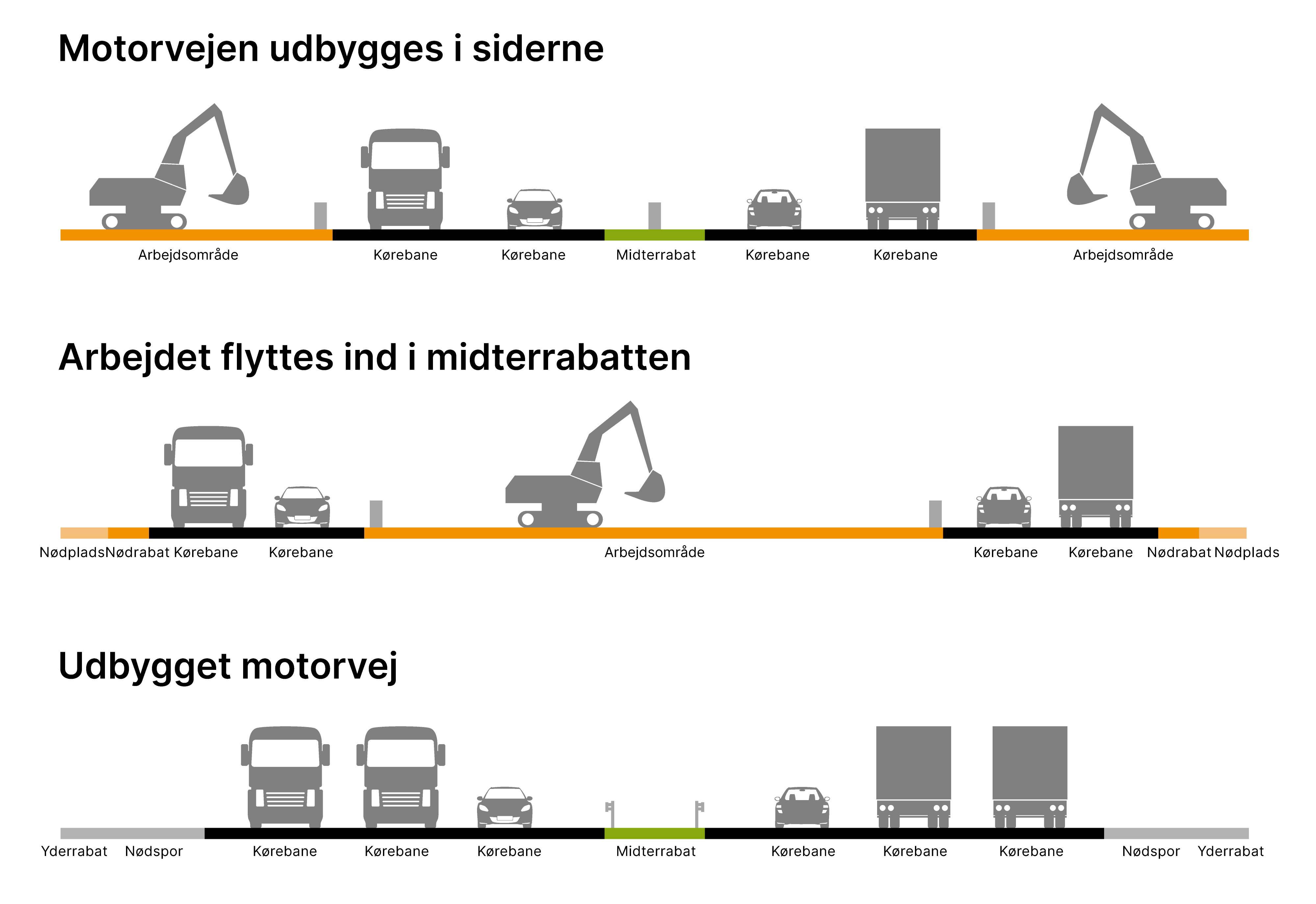

Motorvejen udvides ved først at flytte trafikken ind mod midten i to smalle spor og inddrage nødsporene. Herefter flyttes trafikken ud i siderne, imens der etableres afvanding og autoværn i midterrabatten. I 2027 skal der udlægges ny asfalt og males striber på hele strækningen. Grafik: Vejdirektoratet

Vejdirektoratet udbygger motorvej E45 mellem Kolding og Randers flere steder på en i alt 60 km lang strækning. Læs mere om udvidelsen af E45 og hold dig opdateret på de trafikale gener, mens der bygges på trafikinfo.dk

Kontakter

Billeder

Sådan kommer det nye Motorvejskryds Aarhus Nord til at se ud. Grafik: Vejdirektoratet
Sådan kommer det nye Motorvejskryds Aarhus Nord til at se ud. Grafik: Vejdirektoratet
Download

Eksisterende Motorvejskryds Aarhus Nord. Foto: Vejdirektoratet
