Væk med ”først til mølle”: Prioritering skal sikre hurtigere grøn omstilling
Energinet gør nu op med “først til mølle-princippet” for at sætte fart i den grønne omstilling og hurtigst muligt få de mest grydeklare solcelleparker, vindmøller, batterianlæg eller storforbrugere tilsluttet elnettet.

Energinet har ansvaret for at koble nye VE-produktionsanlæg og elforbrugende industrianlæg til elnettet, når anlæggene er så store, at de skal kobles direkte til transmissionsnettet. Energinet skal for hvert enkelt projekt først screene og senere give tilladelse til, at anlægget kan blive koblet på elnettet. Screeningen er en foreløbig vurdering af, hvordan og hvornår det enkelte projekt kan blive sluttet til elnettet.
Flere og flere VE-udviklere og store elforbrugere søger om at få koblet deres kommende anlæg på transmissionsnettet. Resultatet er lange ventetider på screening af projekter. Derfor vil Energinet fra 2026 prioritere projekter, som lever op til konkrete krav om modenhed og udnytter det eksisterende elnet bedst muligt. Det skal især nedbringe ventetiden for de projekter, som er hurtigst og nemmest at få på nettet.
Først til mølle-princip er ikke længere gavnligt
I dag foregår screeninger hos Energinet ud fra et først til mølle-princip. Det betyder, at de netkunder, som har henvendt sig først, også er dem, der står først i køen til at blive screenet af Energinet. Men tiden er løbet fra først til mølle-princippet, fordi der er så mange flere projekter i køen nu, og fordi projekterne større og markant mere komplekse end før. Derfor er der behov for at indføre prioritering.
”Først til mølle-princippet er ikke længere gavnligt, hverken for den grønne omstilling eller for anlægsejerne. For det betyder, at man som netkunde med et modent projekt kan ligge længe i kø bag et projekt, der er langt mindre modent og som måske endnu ikke er meget andet end en idé på et PowerPoint-slide. Dermed bliver de mest modne projekters vej frem mod elektrificering eller grøn energiproduktion unødigt forsinket, og det er i sidste ende ensbetydende med en forsinkelse af den grønne omstilling”, siger Kim Willerslev Jakobsen, direktør for Systemansvar i Energinet.
Krav til modenhed og udnyttelse af elnettet
Energinet offentliggør i dag en ny model for prioritering af netkunder. Hensigten med den nye model er at skabe en hurtigere vej frem mod nettilslutning for de projekter, som er længst fremme, passer bedst til elnettet, og som derfor skubber den grønne omstilling hurtigst fremad. Aktørerne kan komme med deres input pr. mail til prioriteringsmodellen inden 1. januar 2026. Energinet informerer desuden om den nye prioriteringsmodel på et webinar 11. december, hvor aktørerne også kan kommentere og stille spørgsmål.
Krav til modenhed
Til forskel fra i dag kommer en netkunde med den nye prioriteringsmodel kun ind i køen til screening af sit projekt, hvis projektet lever op til nogle minimumskrav for modenhed. Der kræves dokumentation for, at projektet som minimum har mulighed for at erhverve de arealer, hvor anlægget skal etableres. Der kræves derudover en tidsplan for projektet, hvor netkunden skal gøre rede for estimeret tidsforbrug til at opnå for eksempel lokalplans- og miljøtilladelser. Et projekt, som overholder de nye krav til dokumentation for modenhed, bliver lukket ind i køen til screening. Hvis ikke kravene overholdes, kan netkunden indgå i en dialog med Energinet for om muligt at få dokumentationskravene på plads.
Kriterier for udnyttelse af elnettet

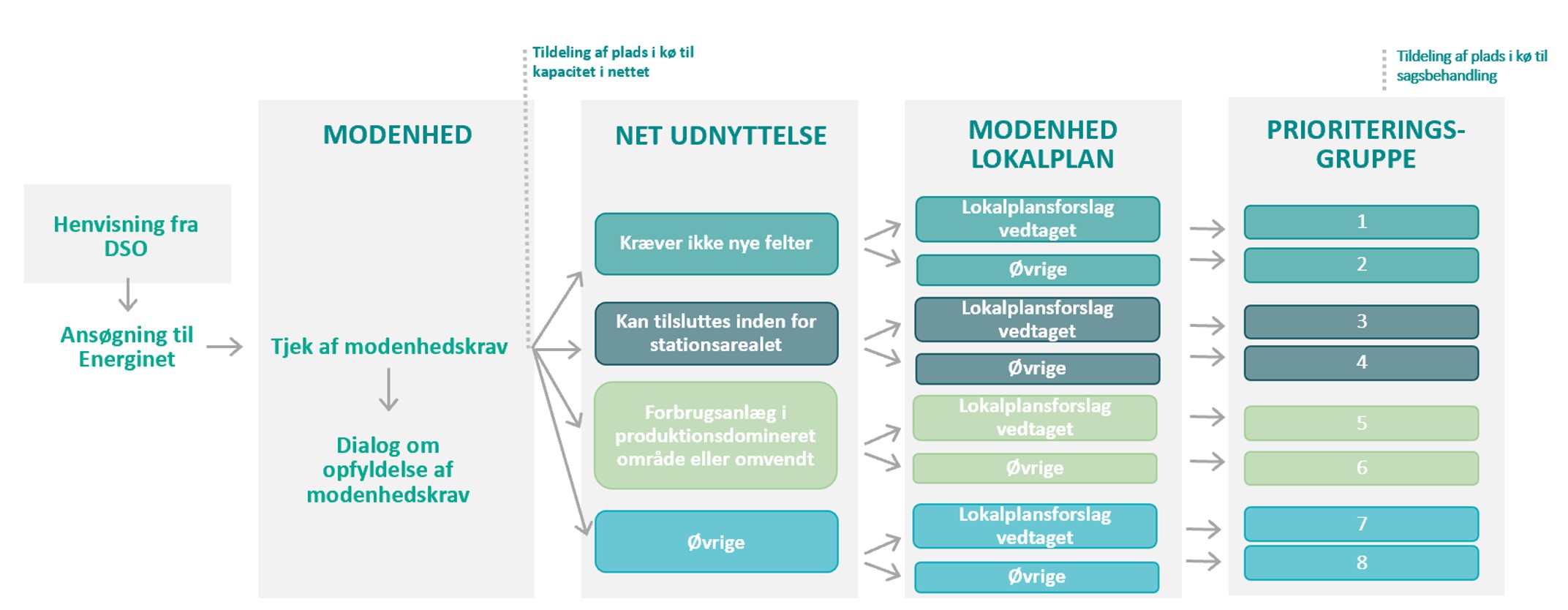

Hvis netkundens projekt lever på til minimumskrav for modenhed, kommer projektet ind i køen til screening i en af otte prioriteringsgrupper (se figuren). Projektets placering i en prioriteringsgruppe afhænger af, hvor godt projektet udnytter det eksisterende net, og om der er vedtaget et lokalplansforslag. Projekter, som er kommet langt i den kommunale myndighedsproces, prioriteres dermed over projekter, som ikke er kommet så langt. Og projekter, der kræver mindre udbygning af elnettet, prioriteres over projekter, der kræver mere udbygning.
Aktørerne kan komme med input til den nye model indtil 1. januar. Den nye model implementeres 1. februar 2026. Den nye prioriteringsmodel er første skridt, og Energinet forventer derefter løbende ændringer og tiltag for at effektivisere processen frem mod nettilslutning yderligere.
Find mere information om høring og webinar på Energinets hjemmmeside.

Kontakter
Kim Willerslev JakobsenDirektør, Senior Vice PresidentSystemansvar, Energinet
Tlf:60578489kiwja@energinet.dkBilleder


Om Energinet
Vi varetager samfundets interesser og ejer energiens "motorveje". Vi har ansvaret for at forsyne Danmark med el og gas, skabe fair konkurrence og fremme klimavenlige energiløsninger. Læs mere på www.energinet.dk
Følg pressemeddelelser fra Energinet
Skriv dig op her, og modtag pressemeddelelser på e-mail. Indtast din e-mail, klik på abonner, og følg instruktionerne i den udsendte e-mail.
Flere pressemeddelelser fra Energinet
Energinet begynder undersøgelser af jordbunden mellem Aarhus og Aabenraa10.11.2025 08:29:33 CET | Pressemeddelelse
I de kommende uger begynder arbejdet med at undersøge jordbunden på udvalgte steder mellem Aarhus og Aabenraa. Det sker samtidig med, at Energinet fortsat behandler de 800 bemærkninger, der er kommet til projektet.
Urnegrav fundet i kommende kabelområde nær Hørsholm4.11.2025 08:10:00 CET | Pressemeddelelse
De arkæologiske undersøgelser langs den kommende kabelforbindelse mellem Hørsholm og Helsingør er gået i gang og har allerede afsløret en urnegrav fra jernalderen. Undersøgelsesarbejdet ventes først helt færdigt i løbet af 2026.
Offentlig høring: Kom og bliv klogere på kabelforbindelsen på tværs af Øresund torsdag 30. oktober15.10.2025 09:10:00 CEST | Pressemeddelelse
Energinets Øresundsprojekt, som skal forny 400 kV kablerne mellem Danmark og Sverige, er i offentlig høring fra 9. oktober til 7. no-vember 2025. Derfor afholdes et borgerrettet arrangement torsdag 30. oktober kl. 15-19 på campingpladsen i Hornbæk. Her kan du som nabo eller bruger af området få viden om og stille spørgsmål til projektet, der ifølge planen går i gang i 2026.
Tak for bemærkninger til Nyt elnet Aarhus-Aabenraa13.10.2025 11:02:39 CEST | Pressemeddelelse
Den 8. oktober 2025 var sidste mulighed for at indsende bemærkninger til Energinets projekt Nyt elnet Aarhus-Aabenraa. Energinet har modtaget flere end 800 henvendelser med bemærkninger, hvoraf over 350 indeholder forslag til ændring af placering af anlæggene i projektet. Nu går arbejdet med at behandle de mange input i gang.
Første del af Vestkystforbindelsen sættes i drift6.10.2025 09:00:00 CEST | Pressemeddelelse
Energinet når vigtig milepæl. 400 kV-forbindelsen mellem de to højspændingsstationer Endrup ved Esbjerg og Stovstrup tæt på Skjern er klar. Det er Vestkystforbindelsens første idriftsættelse ud af tre.
I vores nyhedsrum kan du læse alle vores pressemeddelelser, tilgå materiale i form af billeder og dokumenter samt finde vores kontaktoplysninger.
Besøg vores nyhedsrum
