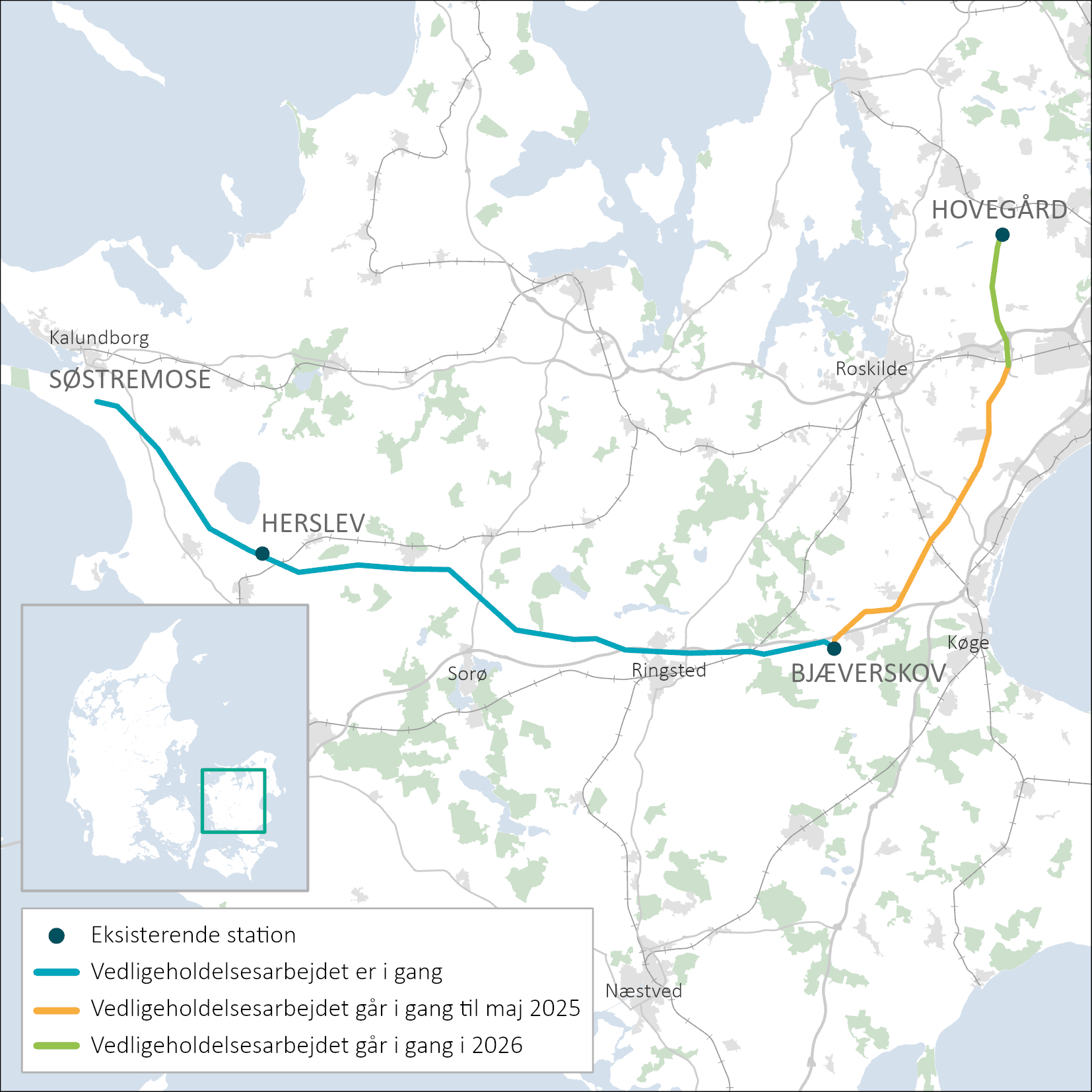

Renoveringen af 400 kilovolt elforbindelsen på tværs af Sjælland nærmer sig hovedstadsområdet
25.4.2025 08:57:29 CEST | Energinet | Pressemeddelelse
Den vigtige højspændingsforbindelse, der løber fra Asnæsværket i Kalundborg til Bjæverskov og videre til Hovegård ved Ballerup, er i gang med at blive renoveret. Forbindelsen får bl.a. skiftet master og ledninger. Næste fase af vedligeholdelsesarbejdet fra Bjæverskov til Høje Taastrup går for alvor i gang til maj 2025.

Forberedelserne, som går i gang i maj måned, går blandt andet ud på at lægge køreplader ud ved masterne, der skal udskiftes. Byggepladsen, hvor materialerne skal opbevares, bliver også etableret i denne periode.
I juli og august 2025 udskiftes de fleste master fra Bjæverskov til Høje Taastrup. Først senere - i 2026 eller senere endnu - bliver masterne mellem Høje Taastrup og Hovegård ved Ballerup udskiftet. Ledningerne på hele strækningen mellem Bjæverskov og Hovegård bliver også først skiftet i 2026 eller senere.
Arbejdet med at renovere og male mastefundamenterne er allerede gået i gang, og vil blive fuldført på hele strækningen mellem Bjæverskov og Hovegård i løbet af 2025.
Sådan planlægges arbejdet
Arbejdet med at renovere højspændingsforbindelse afhænger især af, i hvilke perioder elforbindelsen kan undværes i elnettet. Den kan nemlig som udgangspunkt ikke være i drift, samtidig med at der bliver skiftet komponenter.
Kontrolcentret i Energinet overvåger, at der er balance i danske elnet, og er med til at sikre den tårnhøje forsyningssikkerhed på 99,99 %, som vi har i landet. Derfor bliver renoveringsarbejdet planlagt ud fra, hvornår kontrolcentret kan give en såkaldt ”udetid”, dvs. hvornår en given strækningskomponent midlertidigt kan tages ud af drift.
Siden efteråret 2024 har strækningen mellem Søstremose øst for Kalundborg og frem til Bjæverskov været i gang med at blive renoveret. Det arbejde fortsætter i hele 2025 og muligvis ind i 2026.
Sådan bliver arbejdet udført
Renoveringsopgaven udføres af to entreprenørfirmaer, Caverion og Bravida, der deler arbejdet imellem sig. Begge parter arbejder i nordvestlig retning.
Ved hver mast skal følgende arbejde gøres:
- Der bliver lagt køreplader ud, så kraner og andre tunge maskiner kan komme til masten. Samtidig bliver byggepladsen med mandskabsvogne mm. etableret.
- Mastefundamenterne bliver renoveret, mulige skader bliver udbedret og de bliver malet for at forlænge levetiden.
- Elforbindelsen bliver koblet ud efter behov, så der ikke er strøm på ledningerne under udførelsen af arbejdet på de forskellige dele af forbindelsen. Masterne og ledningerne skal således betragtes som i drift, og respektafstande skal til enhver tid overholdes 100%.
- De eksisterende ledninger bliver afmonteret, den gamle mast løftes væk af en kran, og den ny mast sættes op. Herefter sættes de gamle ledninger tilbage på masterne. Først senere skiftes ledningerne.
- Der kan være master, som kræver en særlig operation på grund af adgangsforholdene. Der kan for eksempel være natur og dyreliv at tage højde for.
- Elforbindelsen krydser både motorvej og jernbane. Det arbejde bliver planlagt, så det påvirker trafikken mindst muligt.
- Senere sættes de nye ledninger op på hele strækningen. Der skal både skiftes den såkaldte fasetråd, hvor strømmen løber, og jordtråden, som forebygger lynnedslag.
Når disse opgaver er udført, kan elforbindelsen sluttes til igen og vil have en levetid på over 40 år.
Faktaboks: Så kan arbejdet påvirke dig som nabo
- ARBEJDSTIDER: Arbejdet skal som udgangspunkt foregå i dagtimerne mellem klokken 07.00 og 18.00 på hverdage, men der kan undtagelsesvis være behov for at lave aften, nat – og weekendarbejde. Der vil også kunne være til og fra kørsel udenom disse perioder. Der kan være støj fra arbejdsmaskiner og fra byggepladsen i kortere perioder
- TRAFIK: Der kan være trafikal påvirkning i kortere perioder, f.eks. kan veje skulle spærres af, når der trækkes ledninger
- STØJ FRA LEDNINGER: Der kan være støj fra de gamle ledninger i kortere perioder med blæsevejr: Normalt sidder der afstandsholdere på ledningerne for at holde dem på plads. Men når de gamle ledninger skal tages af, er det nødvendigt at fjerne afstandsholderne først på en længere strækning. I denne periode kan ledningerne ramme ind i hinanden, når det blæser. Det kan give lidt støj, som forsvinder, når de nye ledninger er sat op.
- LOVGIVNING: Arbejdet udføres naturligvis i overensstemmelse med gældende lovgivning, og hvor det er nødvendigt, søges der kommunale særtilladelser.
Kontakter
Rune BagerEnerginet
Tlf:30718094runba@energinet.dkBilleder
Links
Om Energinet
Vi varetager samfundets interesser og ejer energiens "motorveje". Vi har ansvaret for at forsyne Danmark med el og gas, skabe fair konkurrence og fremme klimavenlige energiløsninger. Læs mere på www.energinet.dk
Følg pressemeddelelser fra Energinet
Skriv dig op her, og modtag pressemeddelelser på e-mail. Indtast din e-mail, klik på abonner, og følg instruktionerne i den udsendte e-mail.
Flere pressemeddelelser fra Energinet
Efter 11 år: Vestkystforbindelsen sættes i drift9.3.2026 09:32:36 CET | Pressemeddelelse
400 kV-højspændingsforbindelsen, der strækker sig fra Holstebro i nord til den dansk-tyske grænse, står snart klar. Energinet når hermed en stor og vigtig milepæl. Anlægsarbejdet er udført på kun to et halvt år. De resterende 8 år er brugt på tilladelser, godkendelser og ekspropriationer.
Energinet indfører midlertidig pause i nye nettilslutninger og sætter turbo på akutpakke2.3.2026 13:17:52 CET | Pressemeddelelse
Efterspørgslen efter tilslutning til elnettet er vokset markant det seneste år. I dag ligger der samlet omkring 60 gigawatt nyt forbrug i kø på tværs af transmissions- og distributionsnettet. Til sammenligning er Danmarks maksimale elforbrug cirka 7 gigawatt.
Ændret startdato: Kabelarbejde på Artillerivej fra 16. marts - vejen spærres for gennemkørsel frem til sommer26.2.2026 07:08:00 CET | Pressemeddelelse
Energinets kabelarbejde på Artillerivej forventes at gå i gang 16. marts og vil vare frem til sommer. I perioden vil Artillerivej være spærret for gennemkørende trafik, og der vil være skiltet omkørsel. Adgang for beboere og brugere af området sikres så vidt muligt i hele perioden.
Nu begynder arbejdet med at lægge højspændingskabler i jorden mellem Hørsholm og Helsingør9.2.2026 08:09:00 CET | Pressemeddelelse
Energinet går snart i gang med de første anlægsaktiviteter på den nye 132 kV kabelforbindelse mellem Teglstrupgård ved Helsingør og Stasevang ved Hørsholm. Projektet skal forny og forstærke den eksisterende elforbindelse med nye, kraftigere kabler. Samtidig forskønnes området til gavn for natur og naboer, når de nuværende luftledninger og elmaster fjernes.
Energinet klar til ekstern undersøgelse: Rammer skal afspejle den nye virkelighed6.2.2026 14:45:30 CET | Pressemeddelelse
"Det vigtigste for mig er fremdrift. Uanset hvilke ændringer, der måtte blive besluttet fra ejers side, må vi ikke tabe momentum", siger Energinets administrerende direktør Thomas Egebo om den analyse, Klima-, energi- og forsyningsministeren ønsker igangsat. Samtidig peger han på, at ansøgningerne om tilslutninger om nyt elforbrug på eltansmissionsnettet er eksploderet til aktuelt 33,5 GW - næsten to tredjedele er kommet ind alene i 2025. Den mængde og den opgave kan man ikke bygge sig ud af.
I vores nyhedsrum kan du læse alle vores pressemeddelelser, tilgå materiale i form af billeder og dokumenter samt finde vores kontaktoplysninger.
Besøg vores nyhedsrum
