Kabelarbejde på Øresund til sommer
18.5.2026 08:09:00 CEST | Energinet | Pressemeddelelse
I løbet af sommeren 2026 skifter Energinet 400 kilovolt søkabler i Øresund mellem Danmark og Sverige. Arbejdet betyder perioder med øget aktivitet til søs med arbejdsfartøjer, støttefartøjer og afviserbåde. Andre sejlere bedes holde god afstand til arbejdsområdet af hensyn til egen sikkerhed. Underboringer fra kysten og ud i havbunden er gået i gang i starten af maj.

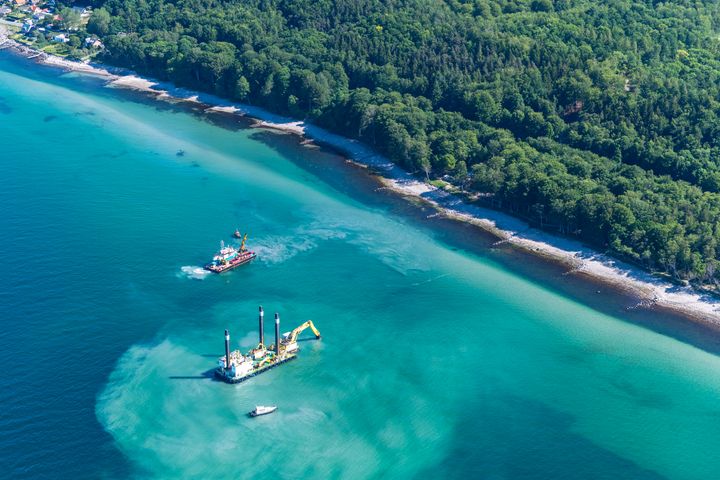

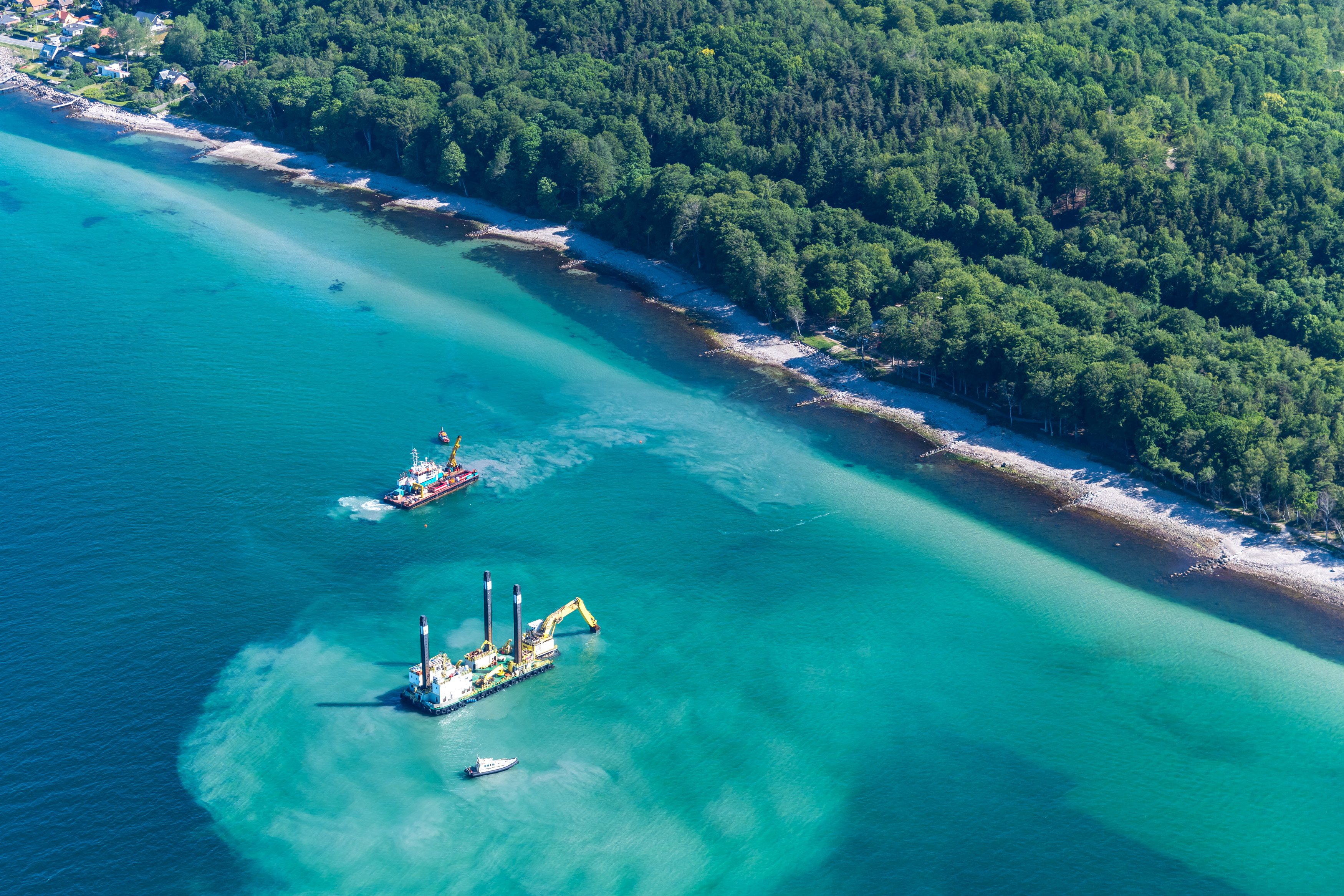

Energinet ejer og driver sammen med Svenska Kraftnät Øresundsforbindelserne mellem Sjælland og Sydsverige. Et af 400 kilvolt-systemerne, System 1 blev udskiftet i 2020, og det andet, System 2, nærmer sig slutningen af sin tekniske levetid. Derfor fornyes System 2 i 2026, hvilket hen over sommeren medfører øget aktivitet til søs i Øresund i forbindelse med forberedelse, udtagning og udlægning af søkabler. I starten af maj gik arbejdet med at gøre klar til, at søkablerne kan komme i land, igang i form af underboringer ud i havbunden.

Hvad skal der ske?

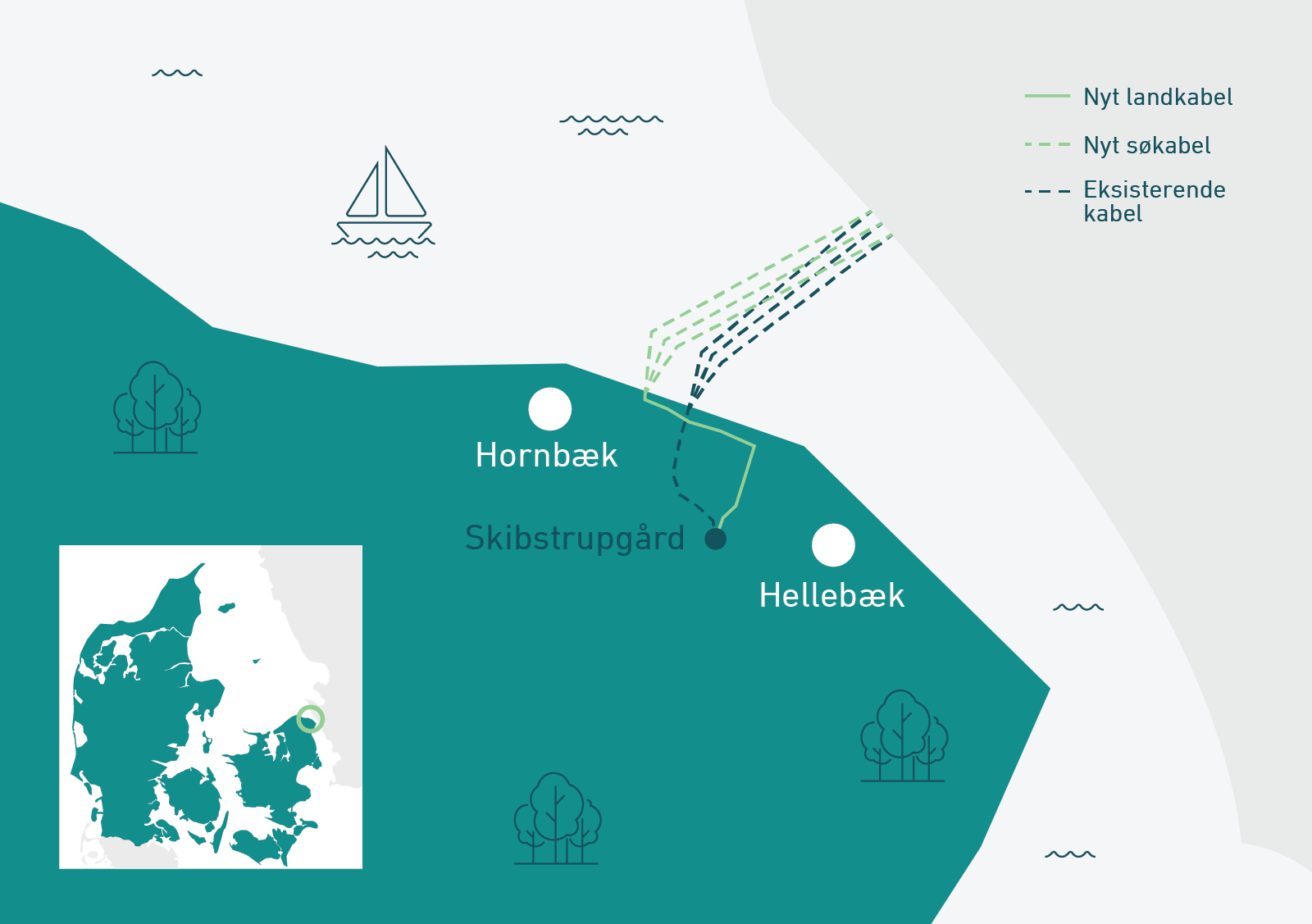

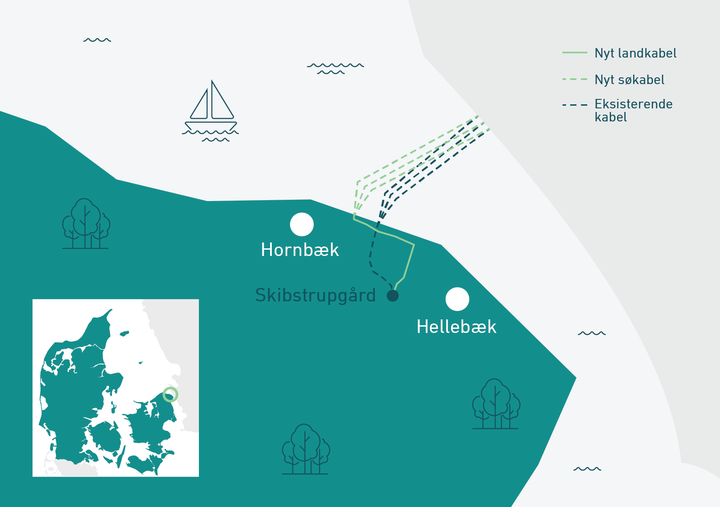

System 2 kabelsystemet består af tre 400 kilovolt (kV) søkabler, som udskiftes med tre nye. Det sker på tværs af Øresund i en planlagt kabelrute, som nærmest den svenske kyst følger de gamle kablers rute, mens de nye kabler nærmest den danske kyst afviger fra den gamle rute.
I planlægningen af arbejdet har det været vigtigt at begrænse udetid på elforbindelsen, dvs. den periode, hvor der er slukket for strømmen. 400 kV Øresundskablerne er nemlig vigtige for forsyningssikkerheden i Østdanmark.
Derfor er der er allerede udført en række delopgaver som forberedelse til, at elforbindelsen kan sættes i drift, så snart selve søkablerne er skiftet.
De nye landkabler mellem kysten og de nærliggende højspændingsstationer på dansk og svensk side er blevet lagt i jorden i foråret 2026. I starten af maj måned gik kystunderboringer på dansk side igang og vil vare frem til juni.
I juli måned skal der laves en række forberedende aktiviteter til søs, blandt andet fjernes gamle kabler på den svenske side. I august og september udlægges så de nye søkabler.
Når det nye kabelsystem er sat i drift, fjernes de gamle søkabler. De gamle landkabler tømmes for olie, men bliver liggende, da det er mere skånsomt for naturen end at fjerne dem.
Hvorfor er det vigtigt at holde afstand?
Udlægning af søkabler skal ske i august og september måned, da vejret i sommermåneder generelt er mest roligt og derfor bedst egnet til at arbejde til søs – derfor kan det komme til at påvirke andre brugere af Øresund.
”Det er lige i højsæsonen for alle former for vandaktiviteter, så vi kommer til at sætte begrænsninger for lystbådesejlads og kajakroning, mens vi arbejder til søs. Men vi sørger for at oplyse om det på forhånd og håber på forståelse for, at dette vigtige arbejde skal udføres”, siger Per Obbekær, som er projektleder i Energinet.
Ved udlægning af søkabler kan der i perioder forekomme kabler og udstyr i vandet – særligt tæt på kysten – og arbejdsfartøjer kan have begrænset manøvreevne. Der kan også være ankerwirer i vandet fra fartøjerne. Af hensyn til sikkerheden er det derfor vigtigt, at andre både og skibe holder god afstand til arbejdsfartøjerne – det vil sige minimum 500 meter - og ikke sejler ind i arbejdsområdet.
“Vi gør alt for at gennemføre arbejdet sikkert, men vi har brug for, at øvrige sejlere respekterer afmærkning og anvisninger og holder afstand til fartøjer og arbejdsområde,” uddyber Per Obbekær.
Der anvendes forskellige arbejdsfartøjer og hjælpefartøjer i området. Afviserbåde vil kunne vejlede og sikre, at andre sejlere holder sikker afstand. Følg altid eventuelle anvisninger på vandet og hold ekstra godt udkig.
Projektet udføres i tæt samarbejde med Svenska Kraftnät. Energinet står for arbejdet til søs og på dansk jord. Svenska Kraftnät står for arbejdet på svensk jord.
Anlægsaktiviteter i 2026
- Jan – maj: Der er blevet lagt nye kabler på dansk jord mellem højspændingsstationen Skibstrupgård og stranden ved parkeringspladsen mellem Ellekilde badebro og Hornbæk Batteri. På svensk side lægges der nye kabler i jorden mellem Kristinelund Højspændingsstation og den svenske strand.
- Maj-juni: Kystunderboringer fra land og ud i havbunden øst for Hornbæk og på svensk side.
- Juli 2026: Forberedende arbejde nær den svenske og den danske kyst (bl.a. opmåling/survey og klargøring af arbejdsområder).
- August–september 2026: En del af de eksisterende kabler fjernes, og nye kabler udlægges fra arbejdsfartøj og trækkes ind på land – først på svensk side og derefter på dansk side.
- Oktober 2026: Samling til landkabler, nedspuling af søkabler i havbunden og afsluttende test, før det nye kabelsystem sættes i drift.
- November-december 2026: Resten af de gamle søkabler fjernes.
Fakta om Øresundsforbindelserne
- Energinet driver i samarbejde med Svenske Kraftnät de fire Øresundsforbindelser, der forbinder Sjælland og det sydlige Sverige i form af to 400kV-forbindelser og to 132 kV-forbindelser.
- De nye 400 kV-kabler vil have samme overføringsevne som de gamle.
- Øresundsforbindelserne bidrager til at opretholde en høj forsyningssikkerhed - særligt for Sjælland. Forbindelserne medfører desuden væsentlige handelsgevinster i form af lavere priser for forbrugerne, og samtidig genererer forbindelsen store flaskehalsindtægter, som blandt andet anvendes til at udbygge elnettet.
Nøgleord
Kontakter
Rune BagerEnerginet
Tlf:30718094runba@energinet.dkBilleder
Links
Om Energinet
Vi varetager samfundets interesser og ejer energiens "motorveje". Vi har ansvaret for at forsyne Danmark med el og gas, skabe fair konkurrence og fremme klimavenlige energiløsninger. Læs mere på www.energinet.dk
Følg pressemeddelelser fra Energinet
Skriv dig op her, og modtag pressemeddelelser på e-mail. Indtast din e-mail, klik på abonner, og følg instruktionerne i den udsendte e-mail.
Flere pressemeddelelser fra Energinet
De sidste store højspændingsmaster skiftes til sommer4.5.2026 08:09:00 CEST | Pressemeddelelse
Den vigtige højspændingsforbindelse, der løber fra Asnæsværket i Kalundborg tværs over Sjælland til Hovegård ved Ballerup, har været i gang med at blive renoveret siden 2024. Forbindelsen får bl.a. skiftet master og ledninger. Udskiftningen af de sidste master fra Ishøj til Hovegård går for alvor i gang til sommer 2026.
Nu løber strømmen i den 172 km lange elmotorvej – Vestkystforbindelsen23.4.2026 13:59:42 CEST | Pressemeddelelse
KÆMPE UDVIDELSE: Vestkystforbindelsen er en stor del af Energinets forstærkning af elnettet og en vigtig sikring af elforsyningen i hele Danmark.
Efter 11 år: Vestkystforbindelsen sættes i drift9.3.2026 09:32:36 CET | Pressemeddelelse
400 kV-højspændingsforbindelsen, der strækker sig fra Holstebro i nord til den dansk-tyske grænse, står snart klar. Energinet når hermed en stor og vigtig milepæl. Anlægsarbejdet er udført på kun to et halvt år. De resterende 8 år er brugt på tilladelser, godkendelser og ekspropriationer.
Energinet indfører midlertidig pause i nye nettilslutninger og sætter turbo på akutpakke2.3.2026 13:17:52 CET | Pressemeddelelse
Efterspørgslen efter tilslutning til elnettet er vokset markant det seneste år. I dag ligger der samlet omkring 60 gigawatt nyt forbrug i kø på tværs af transmissions- og distributionsnettet. Til sammenligning er Danmarks maksimale elforbrug cirka 7 gigawatt.
Ændret startdato: Kabelarbejde på Artillerivej fra 16. marts - vejen spærres for gennemkørsel frem til sommer26.2.2026 07:08:00 CET | Pressemeddelelse
Energinets kabelarbejde på Artillerivej forventes at gå i gang 16. marts og vil vare frem til sommer. I perioden vil Artillerivej være spærret for gennemkørende trafik, og der vil være skiltet omkørsel. Adgang for beboere og brugere af området sikres så vidt muligt i hele perioden.
I vores nyhedsrum kan du læse alle vores pressemeddelelser, tilgå materiale i form af billeder og dokumenter samt finde vores kontaktoplysninger.
Besøg vores nyhedsrum
