De sidste store højspændingsmaster skiftes til sommer
4.5.2026 08:09:00 CEST | Energinet | Pressemeddelelse
Den vigtige højspændingsforbindelse, der løber fra Asnæsværket i Kalundborg tværs over Sjælland til Hovegård ved Ballerup, har været i gang med at blive renoveret siden 2024. Forbindelsen får bl.a. skiftet master og ledninger. Udskiftningen af de sidste master fra Ishøj til Hovegård går for alvor i gang til sommer 2026.

Forberedelserne, som er gået i gang i april måned, går blandt andet ud på at lægge køreplader ud ved masterne, der skal udskiftes. Byggepladsen, hvor materialerne skal opbevares, bliver også etableret i denne periode.

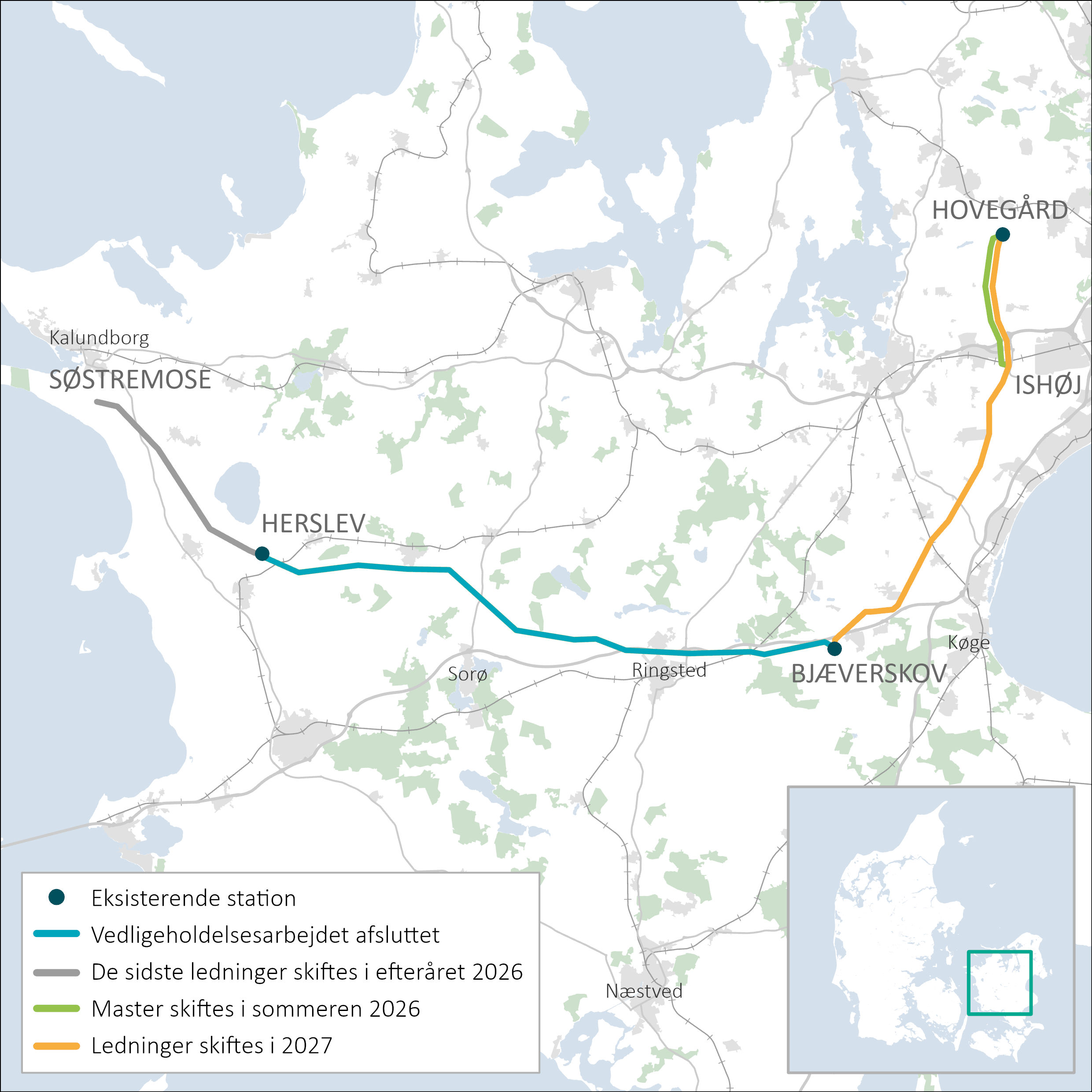

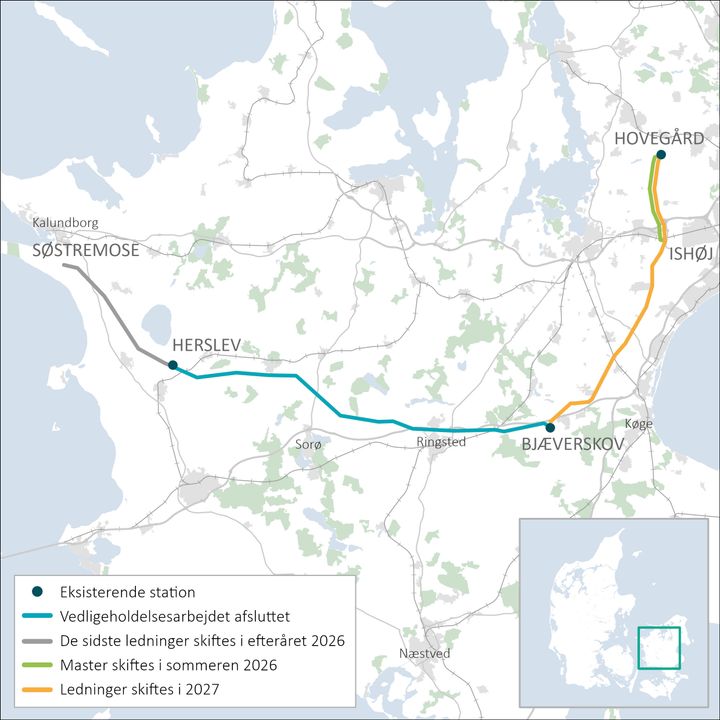

Fra 13. juli til 7. august 2026 udskiftes alle master mellem Ishøj og Hovegård på nær en enkelt, som males. Ledningerne på strækningen mellem Bjæverskov og Hovegård bliver skiftet i 2027. Desuden mangler nye ledninger på strækningen Asnæsværket-Herslev i Kalundborg Kommune; de bliver udskiftet i efteråret 2026.
Arbejdet med at renovere og male mastefundamenterne på hele strækningen er allerede udført, ligesom der i 2025 og i første halvdel af 2026 er blevet sat nye ledninger op mellem Herslev i Kalundborg Kommune til Bjæverskov ved Køge.

Sådan planlægges arbejdet
Arbejdet med at renovere højspændingsforbindelse afhænger især af, i hvilke perioder elforbindelsen kan undværes i elnettet. Den kan nemlig som udgangspunkt ikke være i drift, samtidig med at der bliver skiftet master og komponenter.
Derfor bliver det kritisk vigtige arbejde med at skifte master, hvor der er behov for at slukke for strømmen, udført i sommerferien, hvor behovet for strøm er mindst.
Sådan bliver arbejdet udført

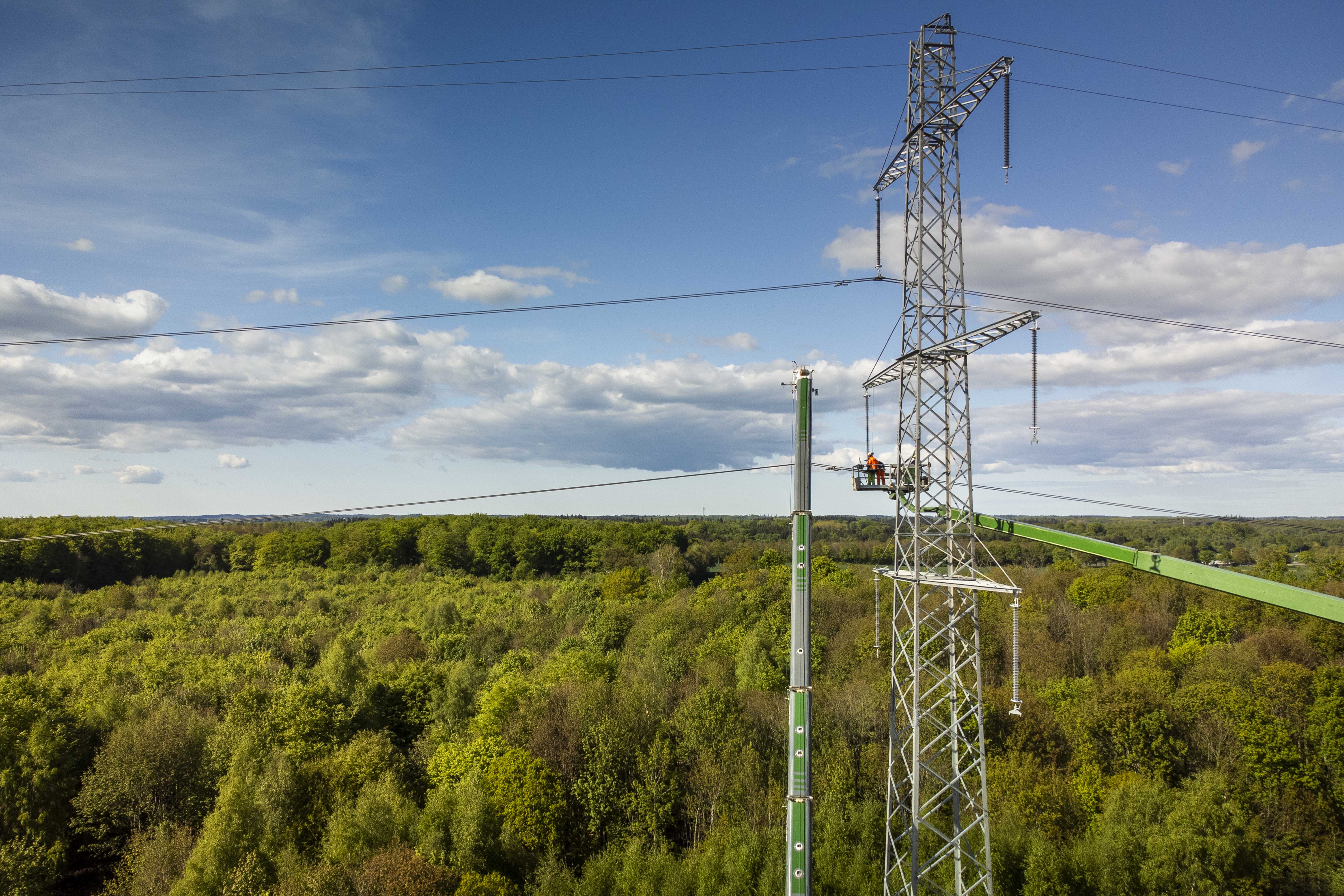

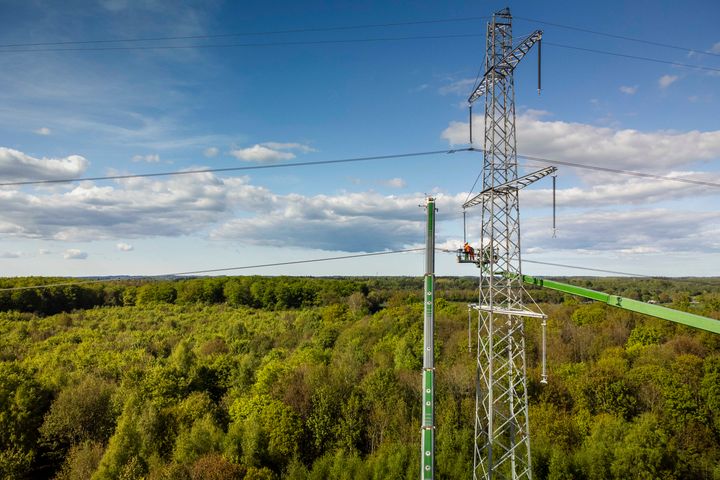

Renoveringsopgaven udføres af to entreprenørfirmaer, Caverion og Bravida, der deler arbejdet imellem sig. Begge parter arbejder i nordvestlig retning.
Ved hver mast skal følgende arbejde gøres:
- Der bliver lagt køreplader ud, så kraner og andre tunge maskiner kan komme til masten.
- De nye master samles forud udskiftningen.
- Elforbindelsen bliver koblet ud efter behov, så der ikke er strøm på ledningerne under udførelsen af arbejdet på de forskellige dele af forbindelsen.
- De eksisterende ledninger bliver afmonteret, den gamle mast løftes væk af en kran, og den nye mast sættes op. Herefter sættes de gamle ledninger tilbage på masterne. Først senere skiftes ledningerne.
- Der kan være master, som kræver en særlig operation på grund af adgangsforholdene. Der kan for eksempel være natur og dyreliv at tage højde for.
- Elforbindelsen krydser både motorvej og jernbane. Det arbejde bliver planlagt, så det påvirker trafikken mindst muligt.
- Senere sættes de nye ledninger op på hele strækningen. Der skal både skiftes de såkaldte fasetråde, hvor strømmen løber, og jordtråden, som forebygger lynnedslag.
Når disse opgaver er udført, kan elforbindelsen sluttes til igen og vil have en levetid på over 40 år.
Kontakter
Rune BagerEnerginet
Tlf:30718094runba@energinet.dkBilleder
Links
Om Energinet
Vi varetager samfundets interesser og ejer energiens "motorveje". Vi har ansvaret for at forsyne Danmark med el og gas, skabe fair konkurrence og fremme klimavenlige energiløsninger. Læs mere på www.energinet.dk
Følg pressemeddelelser fra Energinet
Skriv dig op her, og modtag pressemeddelelser på e-mail. Indtast din e-mail, klik på abonner, og følg instruktionerne i den udsendte e-mail.
Flere pressemeddelelser fra Energinet
Kabelarbejde på Vejlands Allé forlænges mod øst 23. juni – Artillerivej åbner for trafik inden16.6.2026 08:09:00 CEST | Pressemeddelelse
Tirsdag 23. juni udvider Energinet kabelarbejdet på Vejlands Allé på Amager. Næste strækning vil være mellem Center Boulevard og Røde Mellemvej, hvilket kan føre til trængsel især i myldretiden. Inden dette arbejde går i gang, bliver Artillerivej åbnet op for gennemkørende trafik.
Energinet besøger Sydsjælland for at gå i dialog om fremtidens elnet15.6.2026 09:18:38 CEST | Pressemeddelelse
Fra 18. til 20. juni ruller Energinet ud på Sydsjælland med en infotrailer for at møde borgerne i øjenhøjde og invitere til dialog om behovet for mere elinfrastruktur i Danmark. Traileren besøger Haslev, Vordingborg og Næstved, hvor interesserede kan komme forbi og blive klogere på den grønne omstilling, elnettets udvikling – og hvorfor der bliver brug for flere elmaster og højspændingsstationer i fremtiden.
Artillerivej på Amager forventes at genåbne for gennemkørende trafik i slutningen af juni2.6.2026 14:14:32 CEST | Pressemeddelelse
Energinets entreprenør NCC sætter nu gang i en række tiltag for at blive hurtigere færdig på Artillerivej, som har været spærret for trafik siden marts. Det skal være med til at lette presset på trafikken på Vestamager, og især på Vejlands Allé, hvor Energinets kabelarbejde gik i gang i sidste uge.
Energinet indfører ny model for større tilslutninger og vil først underskrive nye nettilslutningsaftaler til efteråret27.5.2026 14:10:12 CEST | Pressemeddelelse
Der er sket en voldsom stigning i elforbrugere, der vil tilsluttes elnettet, og det har skabt begrænset kapacitet til nye forbrugere. Den 2. marts 2026 indførte Energinet midlertidig pause for nye tilslutningsaftaler til transmissionsnettet. En ny model bliver indført. Projekterne behandles samlet og efter skærpede krav til modenhed.
Kabelarbejde på Øresund til sommer18.5.2026 12:36:01 CEST | Pressemeddelelse
I løbet af sommeren 2026 skifter Energinet 400 kilovolt søkabler i Øresund mellem Danmark og Sverige. Arbejdet betyder perioder med øget aktivitet til søs med arbejdsfartøjer, støttefartøjer og afviserbåde. Andre sejlere bedes holde god afstand til arbejdsområdet af hensyn til egen sikkerhed. Underboringer fra kysten og ud i havbunden er gået i gang i starten af maj.
I vores nyhedsrum kan du læse alle vores pressemeddelelser, tilgå materiale i form af billeder og dokumenter samt finde vores kontaktoplysninger.
Besøg vores nyhedsrum
