Energinet skal lægge højspændingskabler i jorden på tværs af Amager i 2026
3.2.2026 08:09:00 CET | Energinet | Pressemeddelelse

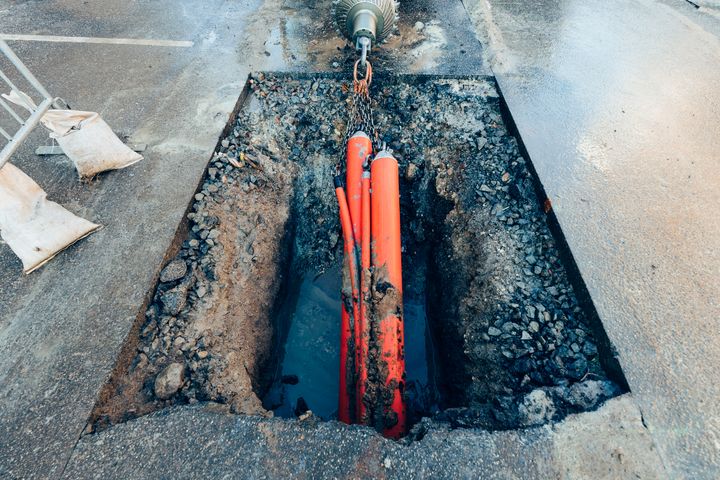

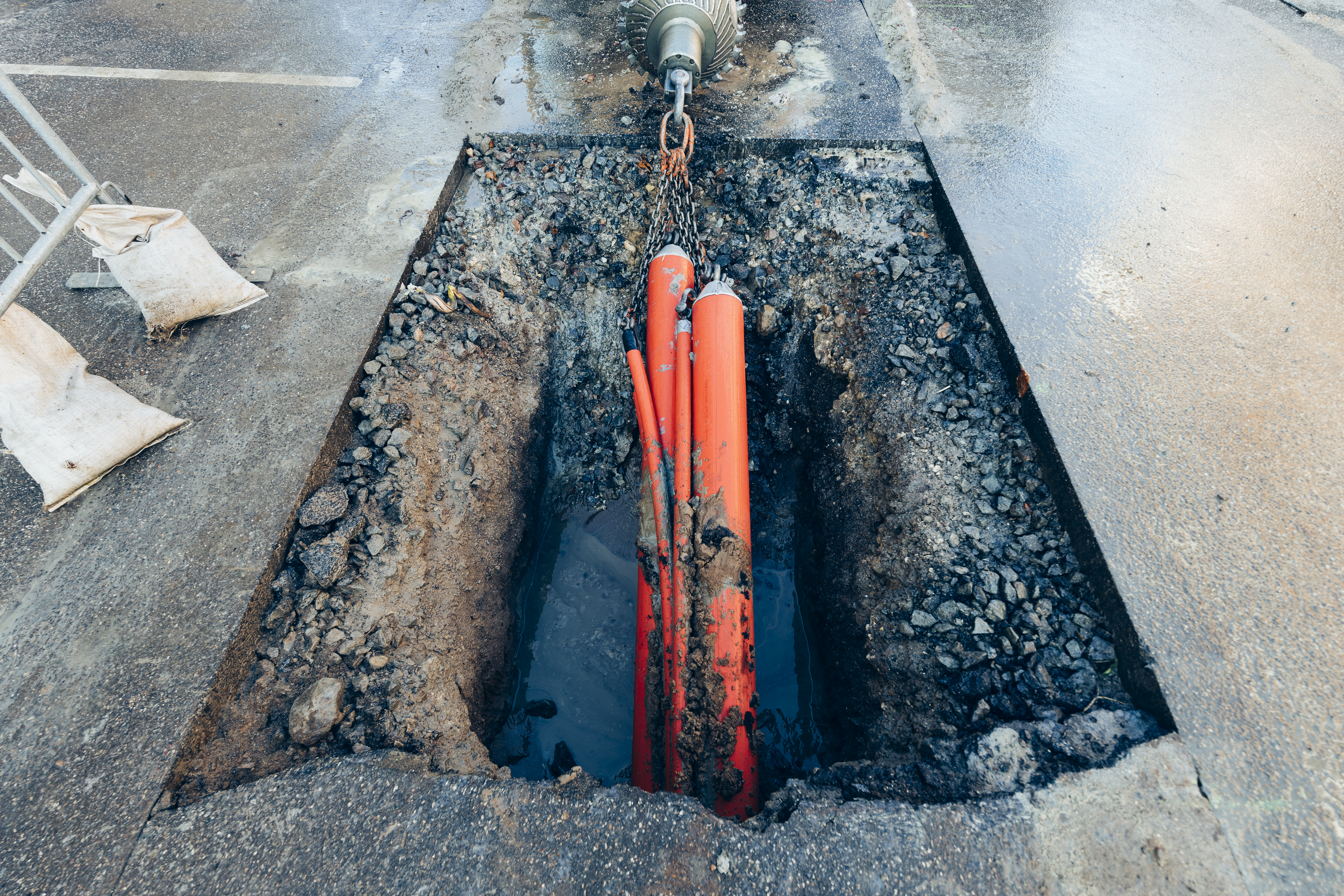

Hovedstadens elnet skal forstærkes og udvides. Derfor lægger Energinet nye højspændingskabler på tværs af Amager mellem H.C. Ørstedværket, Amager Koblingsstation og Amagerværket. Arbejdet forventes at gå i gang i slutningen af februar i år og vil vare hele 2026 og en del af 2027. Trafik og adgangsforhold vil blive påvirket. F.eks. forventes Artillerivej, Amagerbrogade og Holmbladsgade at blive spærret for biltrafik.

Hovedstaden vokser, og den grønne omstilling betyder, at vi i fremtiden skal bruge meget mere strøm til blandt elbiler og opvarmning af boliger. Derfor er Energinet i disse år i gang med at forny og forstærke elnettet i hele hovedstaden.

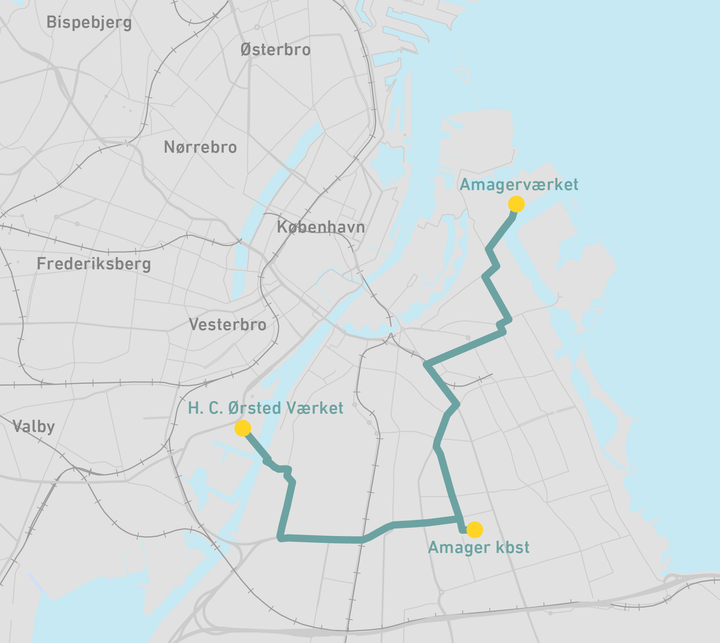

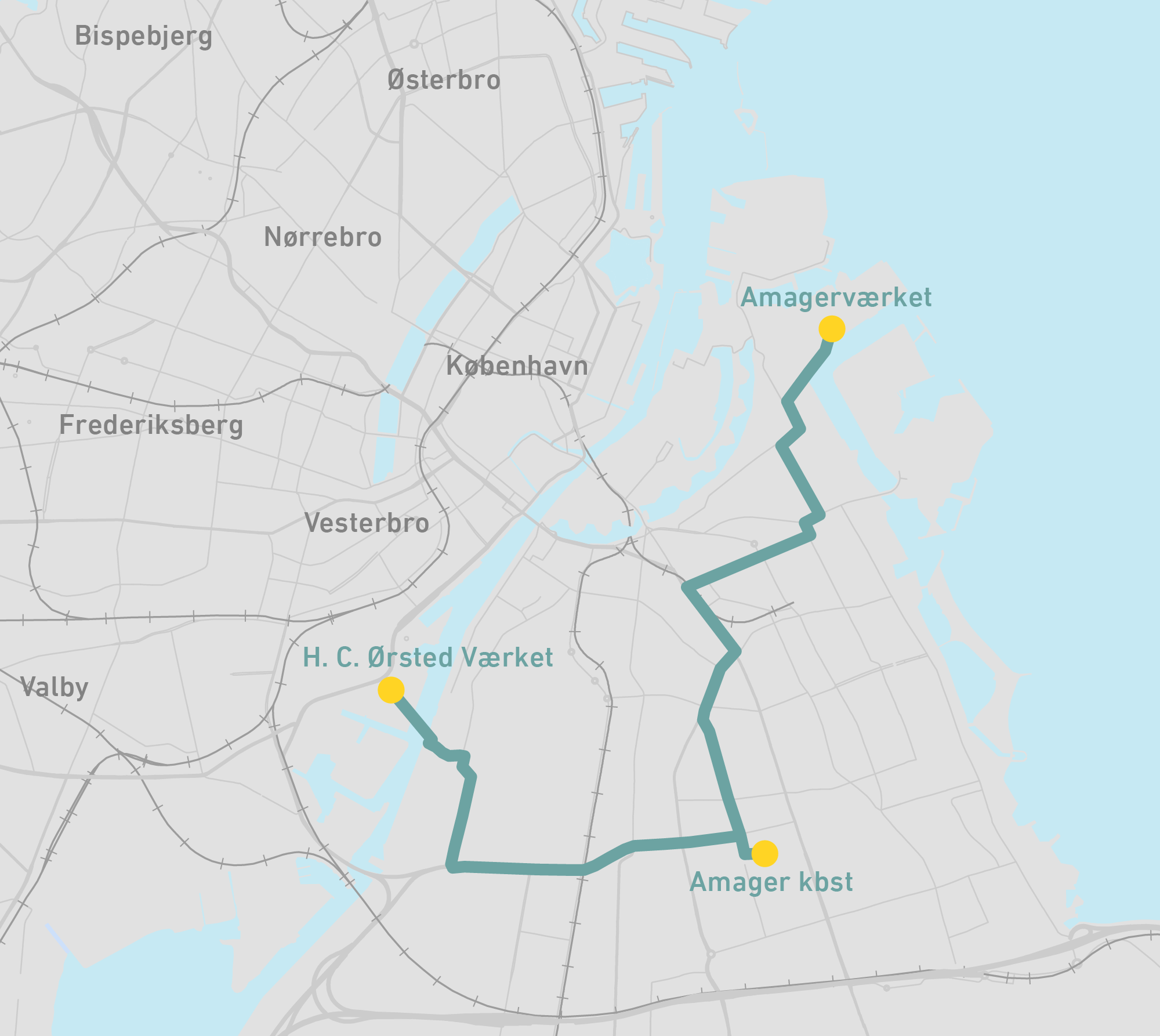

Nu er turen kommet til Amager, hvor der skal etableres to nye 132 kilovolt kabelforbindelser mellem H.C. Ørstedværket i Sydhavnen og Amager Koblingsstation midt på Amager og mellem Amager Kobling og Amagerværket.

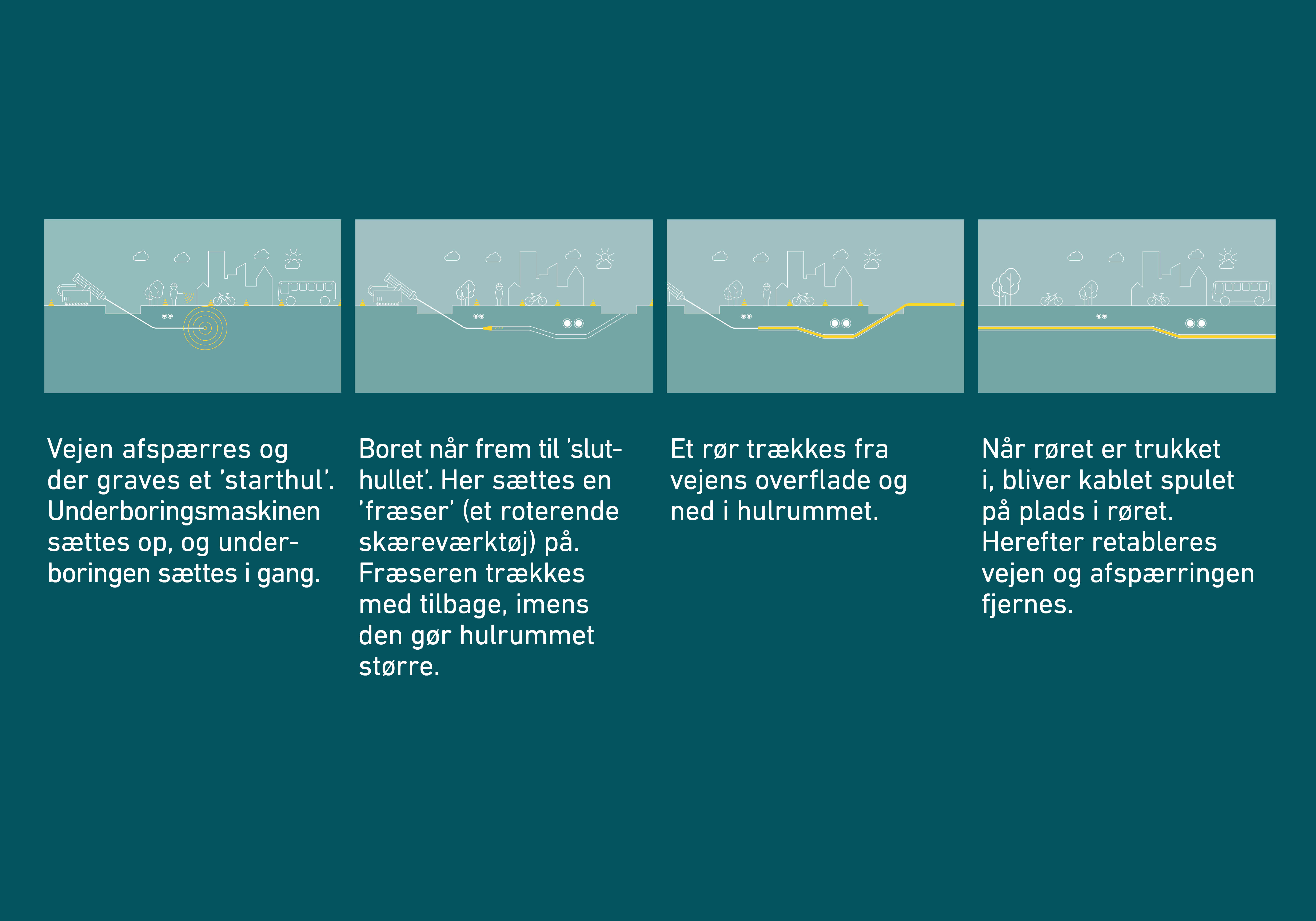

”Vi forsøger at tage størst muligt hensyn til natur, miljø og naboer i vores valg af linjeføring. Og så har vi valgt at underbore fremfor at lave en åben udgravning. Det er nemlig både hurtigere, fylder mindre og er meget nemmere at retablere bagefter”, siger Thomas Pedersen, der er projektleder på projektet i Energinet.

Kabelarbejdet vil påvirke trafikken på Amager
Kabelarbejdet på Amager vil påvirke mange mennesker på øen. Energinets entreprenør NCC skal bruge en del plads til udstyr og materiel, når kablerne skal lægges i jorden. Derfor forventer vi, at det er nødvendigt at spærre for biltrafikken blandt andet på en del af Amagerbrogade, Holmbladsgade og Artillerivej. Ligesom der vil være private indkørsler i villakvartererne ved Englandsvej og Irlandsvej, der bliver påvirket i det tidsrum vi arbejder dér.
”Vi ved godt, at det kan være irriterende at være nabo til vores kabelarbejde, men vi bestræber os på at planlægge arbejdet så effektivt som muligt og med færrest mulige gener. Vi skal også nok informere på forhånd via e-boks, lokale medier, skiltning og uddele flyers til beboerne”, siger Thomas Pedersen.
Der kan være støj fra boremaskinen og andre tunge køretøjer. Arbejdet vil som udgangspunkt foregå i dagtimerne på hverdage. Hvis der foregår aften- og natarbejde, bliver det varslet i god tid på forhånd.

Omkørsel på Artillerivej for din sikkerheds skyld
Kabelarbejdet forventes at gå i gang på Artillerivej langs Amager Fælled allerede fra uge 9, dvs. fra 23. februar. Men Energinet afventer den endelige tilladelse fra Københavns Kommune, før arbejdet kan gå i gang.
Det vil være nødvendigt at spærre Artillerivej af for al trafik for at få nok plads til at udføre arbejdet. Området er gammelt militært øvelsesterræn, og derfor kan der ligge ammunitionsrester i jorden. Det kræver en række sikkerhedsforanstaltninger som store sandsække og andet udstyr, der kræver ekstra plads. Inden der kan graves i jorden, skal den undersøges for mulige eksplosiver, som i givet fald skal uskadeliggøres først.
”Vi tager ingen chancer, når det gælder personsikkerhed. Det gælder både for de folk, der skal lave arbejdet, men det gælder også trafikanter i området. Derfor tager vi de nødvendige sikkerhedshensyn, der skal til for at kunne lave arbejdet sikkert og forsvarligt” siger Thomas Pedersen.
Derfor ledes al trafik udenom kabelarbejdet på Artillerivej. Bilister kan benytte Ørestads Boulevard længere nede ad Vejlands Allé som omkørsel ind til Islands Brygge og centrum. Cyklister og gående bliver guidet ind på en skiltet sti på Amager Fælled.
Energinet er i dialog med haveforeninger og andre brugere af de forskellige fritidstilbud i området for at koordinere arbejdet ift. afhentning af affald, parkering mm.
Kabelarbejdet rykker til det centrale Amager til sommer
I løbet af foråret forventes arbejdet at forsætte på Vejlands Allé. Samtidig bliver der lagt kabler på tværs af beboelsesområdet ved Nokken og ud til vandet, hvor de bliver forbundet med eksisterende kabler, der fører over til H.C. Ørstedværket.
Senere fortsætter arbejdet i villakvarteret i nærheden af Amager Koblingsstation, som kablerne skal forbindes med. Derfra skal der lægges kabler ind igennem det centrale Amager og videre ud til Amagerværket.
Planlægningen af disse strækninger er i fuld gang i tæt dialog med Københavns Kommune. Men uforudsete forhold kan dukke op, når man graver i jorden. Ligesom arbejdet også skal koordineres med andet anlægsarbejde. Derfor kan der ske ændringer undervejs.
Nogle uger inden opstart, vil der blive meldt mere præcise tidspunkter ud for arbejdets opstart på de pågældende strækninger.
Busser skal omlægges
Kabelarbejdet vil også berører busruter på Amager, mens arbejdet står på. Koordineringen af dette arbejde er i fuld gang mellem Energinet og Energinets entreprenør, Københavns Kommune og Movia. Ændringer til køre- og ruteplan bliver meldt ud via Movias egne kanaler.
Baggrund: Nye kabelforbindelser i Hovedstaden
Energinet etablerer nye elforbindelser i hovedstadsområdet i disse år. Højspændingsnettet skal nemlig forstærkes og udbygges, da efterspørgslen på strøm er i vækst, og fordi strømmen i stigende grad leveres fra sol og vind, og ikke fra de gamle kraftværker i hovedstadsområdet.
Derfor forbinder Energinet de eksisterende højspændingsstationer med ny kabelforbindelser. Der er allerede lagt nye kabler blandt andet på tværs af Nørrebro og Østerbro og Frederiksberg og Valby og i Gentofte Kommune.
Udover de nye kabelforbindelser på Amager, er Energinet sammen med hovedstadens elselskab Radius igang med at bygge en ny højspændingsstation på Nordhavn, ligesom Energinet også fornyer og opgraderer eksisterende højspændingsstationer som Amager Koblingsstation, Amagerværket mm.
Nøgleord
Kontakter
Rune BagerEnerginet
Tlf:30718094runba@energinet.dkBilleder
Links
Om Energinet
Vi varetager samfundets interesser og ejer energiens "motorveje". Vi har ansvaret for at forsyne Danmark med el og gas, skabe fair konkurrence og fremme klimavenlige energiløsninger. Læs mere på www.energinet.dk
Følg pressemeddelelser fra Energinet
Skriv dig op her, og modtag pressemeddelelser på e-mail. Indtast din e-mail, klik på abonner, og følg instruktionerne i den udsendte e-mail.
Flere pressemeddelelser fra Energinet
Efter 11 år: Vestkystforbindelsen sættes i drift9.3.2026 09:32:36 CET | Pressemeddelelse
400 kV-højspændingsforbindelsen, der strækker sig fra Holstebro i nord til den dansk-tyske grænse, står snart klar. Energinet når hermed en stor og vigtig milepæl. Anlægsarbejdet er udført på kun to et halvt år. De resterende 8 år er brugt på tilladelser, godkendelser og ekspropriationer.
Energinet indfører midlertidig pause i nye nettilslutninger og sætter turbo på akutpakke2.3.2026 13:17:52 CET | Pressemeddelelse
Efterspørgslen efter tilslutning til elnettet er vokset markant det seneste år. I dag ligger der samlet omkring 60 gigawatt nyt forbrug i kø på tværs af transmissions- og distributionsnettet. Til sammenligning er Danmarks maksimale elforbrug cirka 7 gigawatt.
Ændret startdato: Kabelarbejde på Artillerivej fra 16. marts - vejen spærres for gennemkørsel frem til sommer26.2.2026 07:08:00 CET | Pressemeddelelse
Energinets kabelarbejde på Artillerivej forventes at gå i gang 16. marts og vil vare frem til sommer. I perioden vil Artillerivej være spærret for gennemkørende trafik, og der vil være skiltet omkørsel. Adgang for beboere og brugere af området sikres så vidt muligt i hele perioden.
Nu begynder arbejdet med at lægge højspændingskabler i jorden mellem Hørsholm og Helsingør9.2.2026 08:09:00 CET | Pressemeddelelse
Energinet går snart i gang med de første anlægsaktiviteter på den nye 132 kV kabelforbindelse mellem Teglstrupgård ved Helsingør og Stasevang ved Hørsholm. Projektet skal forny og forstærke den eksisterende elforbindelse med nye, kraftigere kabler. Samtidig forskønnes området til gavn for natur og naboer, når de nuværende luftledninger og elmaster fjernes.
Energinet klar til ekstern undersøgelse: Rammer skal afspejle den nye virkelighed6.2.2026 14:45:30 CET | Pressemeddelelse
"Det vigtigste for mig er fremdrift. Uanset hvilke ændringer, der måtte blive besluttet fra ejers side, må vi ikke tabe momentum", siger Energinets administrerende direktør Thomas Egebo om den analyse, Klima-, energi- og forsyningsministeren ønsker igangsat. Samtidig peger han på, at ansøgningerne om tilslutninger om nyt elforbrug på eltansmissionsnettet er eksploderet til aktuelt 33,5 GW - næsten to tredjedele er kommet ind alene i 2025. Den mængde og den opgave kan man ikke bygge sig ud af.
I vores nyhedsrum kan du læse alle vores pressemeddelelser, tilgå materiale i form af billeder og dokumenter samt finde vores kontaktoplysninger.
Besøg vores nyhedsrum
