Arbejdet med at lægge søkabel ud mellem Hellerup og Amager går i gang i juli - hold afstand til skibene
7.7.2025 08:10:00 CEST | Energinet | Pressemeddelelse

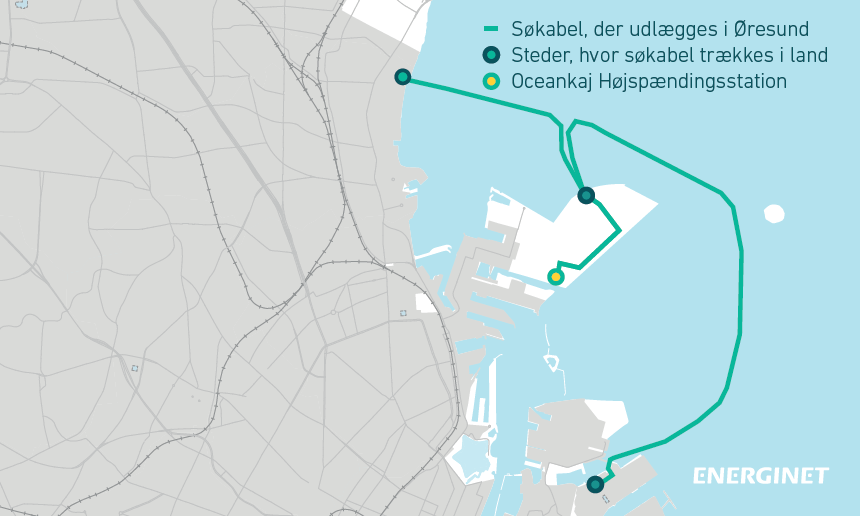

Energinet er i gang med at etablere en ny kabelforbindelse fra Amagerværket til Nordhavn og Gentofte. I slutningen af juli skal kablet føres i land ved Amagerværket og derefter lægges ud på havbunden, føres i land på Nordhavn og videre hen til kysten ved Hellerup. Herfra fortsætter det som landkabel til Glentegård Højspændingsstation. Andre sejlere på vandet skal holde afstand for deres egen sikkerheds skyld.

Energinet skal i gang med at installere et søkabel fra Amagerværket til Nordhavn og kysten ved Hellerup som del af den ny 132 kV elforbindelse, der går videre ud til Glentegården Højspændingsstation.

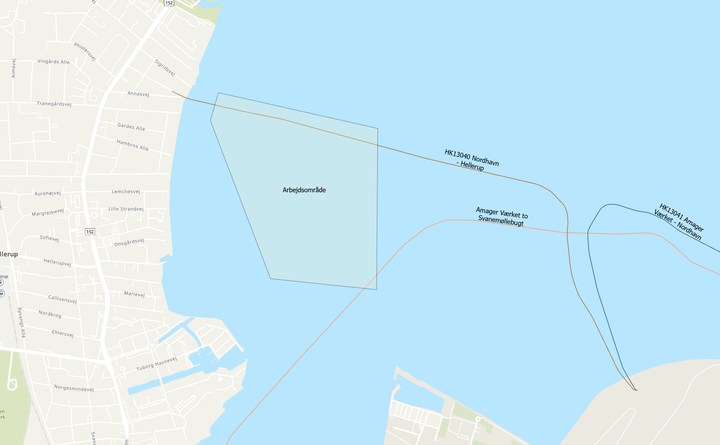

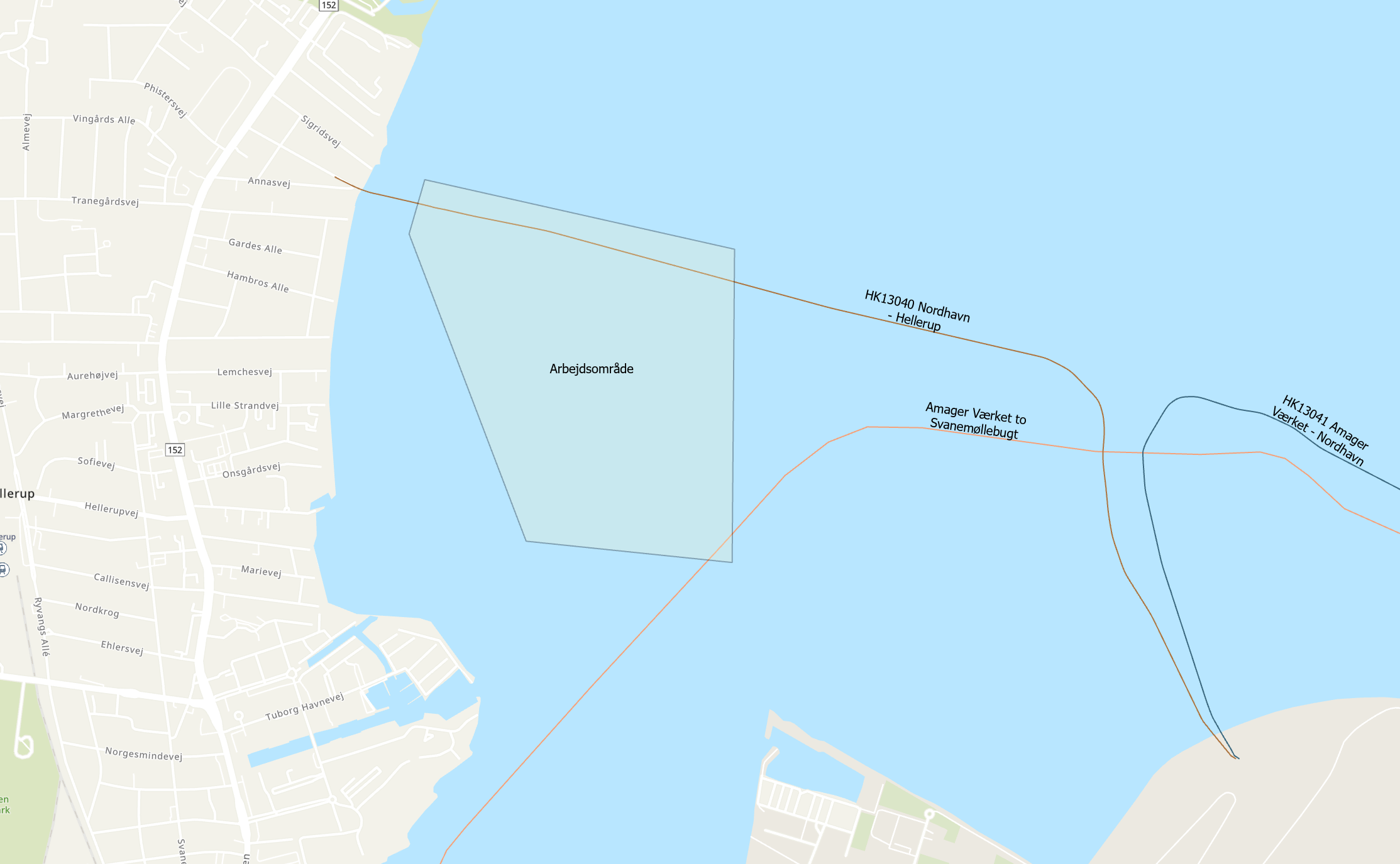

Søkablet skal lægges ud i en rende på havbunden, der allerede er blevet gjort klar tidligere på året. Kablet skal så trækkes i land gennem nogle store ilandføringsrør, der også allerede er blevet installeret ved Amagerværket, på Nordhavn og på Bengtasvej ud til kysten i Hellerup.

Hold afstand til kabeludlæggerne

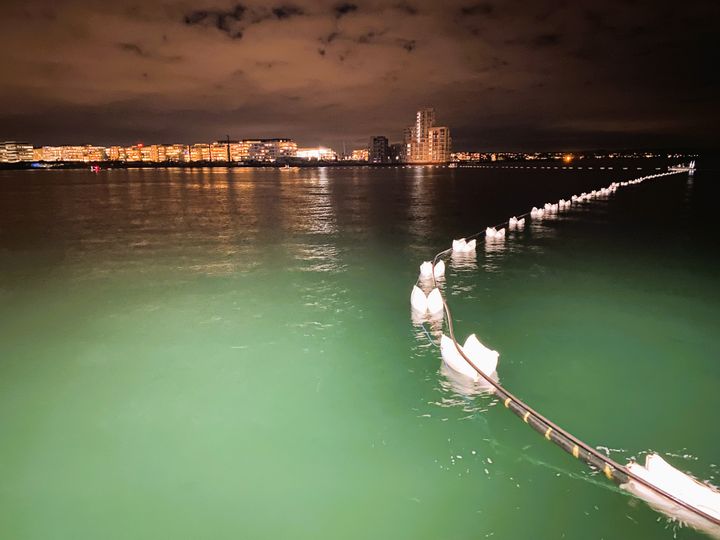

Når kablet skal lægges ud i kabelrenden og trækkes i land vil der være stor aktivitet omkring skibet, hvorfra kablerne rulles ud. Søkablet, som skal installeres, vil ligge i vandet på nogle luftpuder og så vil det blive trukket igennem vand hen til ilandføringsrørene. Der vil være dykkere i vandet og vores entreprenør vil lægge diverse ankre og wire ude i vandet.
Andre brugere af vandet opfordres til at holde god afstand til kabelarbejdet. Det udgør nemlig en sikkerhedsrisiko, hvis fremmede både kommer tæt på kablet – både for bådene selv og for det bekostelige søkabel. Der vil være op til fire afviserbåde, som skal give besked til sejlere, der forsøger at nærme sig kabelarbejdet om at holde afstand.
Umiddelbart efter, at søkablet er lagt ned i den udgravede rende, kommer et andet fartøj og dækker kabelrenden til, så søkablet er beskyttet mod ankre og andre fremmede elementer på havbunden.
Derfor foregår arbejdet i sejlsæsonen
Når søkablet skal installeres, kræver det roligt vand uden for megen blæst. Derfor er sommerperioden det optimale tidspunkt at udføre arbejdet på. Arbejdet kolliderer dermed med højsæsonen for lystbådesejlads og andre brugere af vandet rundt om Københavns Havn.
Energinet forventer at kunne færdiggøre arbejdet i løbet af juli og august måned, men tidsplanen kan rykke sig som følge af vejret.

Margretheholm Havn lukkes i cirka to døgn

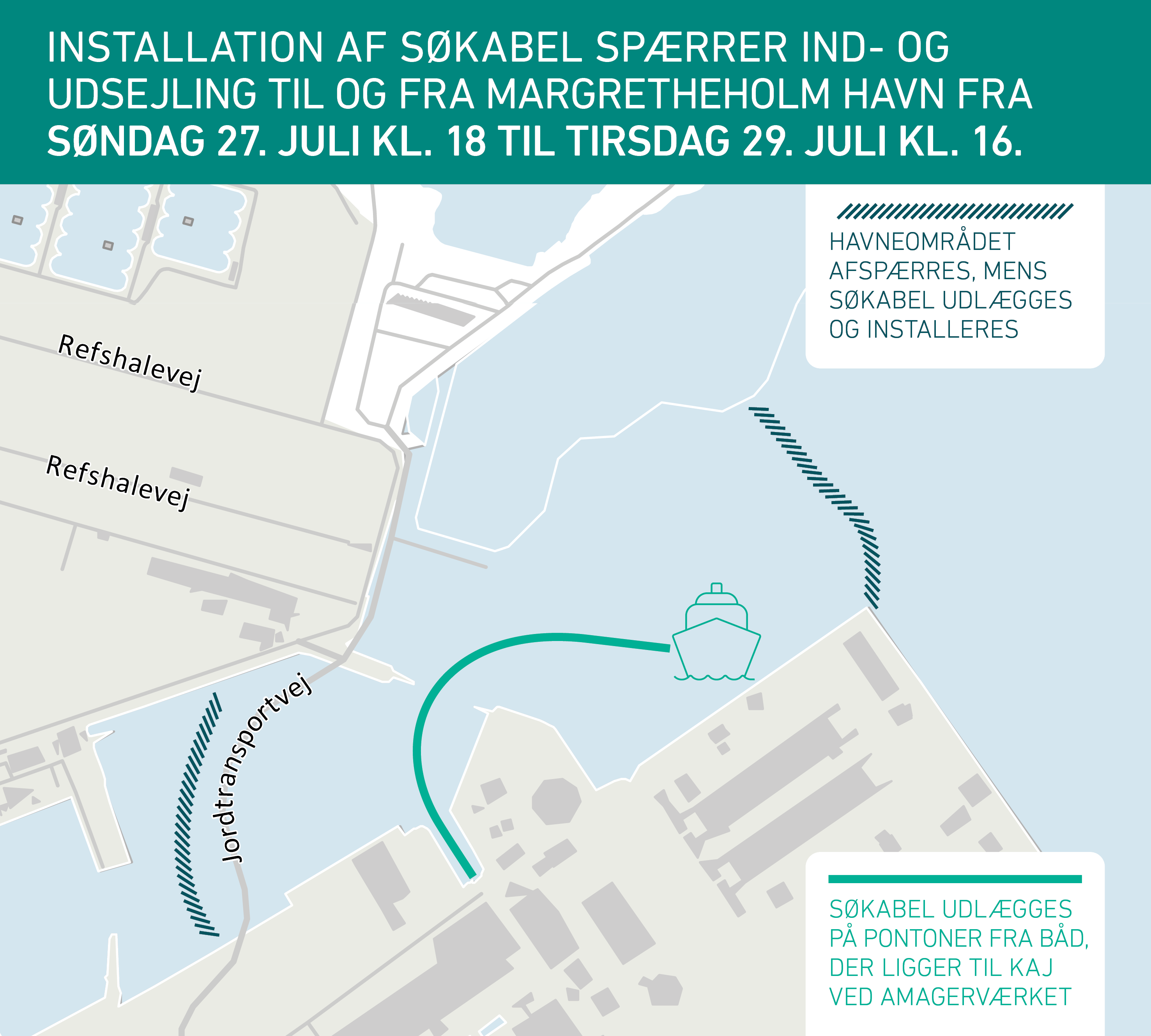

Fra søndag 27. juli klokken 18.00 til tirsdag 29. juli klokken 16.00 er det desværre nødvendigt helt at spærre for ind- og udsejling til Margretheholm Havn. I denne periode skal søkablet nemlig trækkes i land ved Amagerværket, og da havneindløbet er meget smalt her, er det ikke forsvarligt at have sejlende trafik forbi kabelarbejdet.

Kapsejladsbanen ved Hellerup Havn tages ned midlertidigt
Kapsejladsbanen ved Hellerup Havn må fjernes i flere uger cirka fra 5. august til 25. august. Den ligger nemlig lige i det område, hvor kablet skal ligge på sin bane ind til kysten ved Bengtasvej. Det bliver sat op igen, så snart kabelarbejdet er færdigt i området.
Kabelarbejdet vender tilbage til Bengtasvej
Kablet forventes at blive trukket i land ved Hellerup i 2. halvdel af august og varer 1-2 døgn. De præcise datoer bliver meldt ud forinden. I denne periode vil der være flere maskiner i sving ved byggepladsen på Bengtasvej, som skal bruges til at trække kablet igennem ilandføringsrørene og ind på land. Derefter skal kablerne samles i en container, som skal stå midlertidigt cirka samme sted. Til slut bliver der lagt asfalt på vejen, og så er kabelarbejdet afsluttet på Bengtasvej.
Når udlægningen af søkablet er afsluttet, fortsætter arbejdet med at gøre landkablet til Glentegård Højspændingsstation færdigt i Gentofte Kommune. Samtidig opføres en ny transformerstation på Nordhavn, som skal forsyne det kommende erhvervs- og boligområde med strøm. Allerede fra 2028 vil op til fem krydstogtskibe på Oceankaj og Langelinie kunne slukke for dieselmotorerne, når de er i havn og holde sig kørende med strøm fra den nye transformerstation og kabelforbindelse.
Nøgleord
Kontakter
Rune BagerEnerginet
Tlf:30718094runba@energinet.dkBilleder




Om Energinet
Vi varetager samfundets interesser og ejer energiens "motorveje". Vi har ansvaret for at forsyne Danmark med el og gas, skabe fair konkurrence og fremme klimavenlige energiløsninger. Læs mere på www.energinet.dk
Følg pressemeddelelser fra Energinet
Skriv dig op her, og modtag pressemeddelelser på e-mail. Indtast din e-mail, klik på abonner, og følg instruktionerne i den udsendte e-mail.
Flere pressemeddelelser fra Energinet
Nu løber strømmen i den 172 km lange elmotorvej – Vestkystforbindelsen23.4.2026 13:59:42 CEST | Pressemeddelelse
KÆMPE UDVIDELSE: Vestkystforbindelsen er en stor del af Energinets forstærkning af elnettet og en vigtig sikring af elforsyningen i hele Danmark.
Efter 11 år: Vestkystforbindelsen sættes i drift9.3.2026 09:32:36 CET | Pressemeddelelse
400 kV-højspændingsforbindelsen, der strækker sig fra Holstebro i nord til den dansk-tyske grænse, står snart klar. Energinet når hermed en stor og vigtig milepæl. Anlægsarbejdet er udført på kun to et halvt år. De resterende 8 år er brugt på tilladelser, godkendelser og ekspropriationer.
Energinet indfører midlertidig pause i nye nettilslutninger og sætter turbo på akutpakke2.3.2026 13:17:52 CET | Pressemeddelelse
Efterspørgslen efter tilslutning til elnettet er vokset markant det seneste år. I dag ligger der samlet omkring 60 gigawatt nyt forbrug i kø på tværs af transmissions- og distributionsnettet. Til sammenligning er Danmarks maksimale elforbrug cirka 7 gigawatt.
Ændret startdato: Kabelarbejde på Artillerivej fra 16. marts - vejen spærres for gennemkørsel frem til sommer26.2.2026 07:08:00 CET | Pressemeddelelse
Energinets kabelarbejde på Artillerivej forventes at gå i gang 16. marts og vil vare frem til sommer. I perioden vil Artillerivej være spærret for gennemkørende trafik, og der vil være skiltet omkørsel. Adgang for beboere og brugere af området sikres så vidt muligt i hele perioden.
Nu begynder arbejdet med at lægge højspændingskabler i jorden mellem Hørsholm og Helsingør9.2.2026 08:09:00 CET | Pressemeddelelse
Energinet går snart i gang med de første anlægsaktiviteter på den nye 132 kV kabelforbindelse mellem Teglstrupgård ved Helsingør og Stasevang ved Hørsholm. Projektet skal forny og forstærke den eksisterende elforbindelse med nye, kraftigere kabler. Samtidig forskønnes området til gavn for natur og naboer, når de nuværende luftledninger og elmaster fjernes.
I vores nyhedsrum kan du læse alle vores pressemeddelelser, tilgå materiale i form af billeder og dokumenter samt finde vores kontaktoplysninger.
Besøg vores nyhedsrum
