Viking Link indviet: Forbindelsen har allerede tjent millioner
Torsdag den 18. april blev der officielt ’trykket på knappen’ for verdens længste elkabelforbindelse, Viking Link mellem Danmark og Storbritannien. Energinets og britiske National Grids fælles investering på 13 milliarder kroner udgør en vigtig brik i den grønne omstilling af energisystemet. Forbindelsen giver store indtjeningsmuligheder på grøn strøm for danske elproducenter og større forsyningssikkerhed for danske forbrugere.

Verdens længste elkabelforbindelse, Viking Link fra Danmark til Storbritannien, er nu officielt indviet.
Det skete ved en festlig ceremoni torsdag – ja, faktisk ved hele to ceremonier i henholdsvis Revsing i Sydjylland og Bicker Fen i Lincolnshire i Storbritannien.
Allerede i slutningen af december 2023 blev de første elektroner af dansk grøn strøm sendt gennem Viking Link til de engelske stikkontakter.
De første tre måneder af 2024 har været en indkøringsperiode for forbindelsen, og som forventet har trafikken gennem de 765 kilometer lange kabler bevæget sig markant mere mod vest end mod øst i januar, februar og marts: I de første tre driftsmåneder har Danmark eksporteret strøm i 80 procent af tiden.
Hertil så har Viking Link allerede haft indtjening på cirka 20 millioner euro til lige deling mellem Energinet og National Grid. Penge som kommer de danske elforbrugere til gode, da Energinet kan benytte indtægten til at investere i det danske el-system (penge som ellers skulle hentes over tarifferne).
En kæmpe milepæl
Om den officielle indvielse af Viking Link siger administrerende direktør for Energinet, Thomas Egebo:
”Etableringen af Viking Link markerer en kæmpe milepæl i vores indsats for den grønne omstilling af vores energisystem. Ikke kun det danske, men også det europæiske. Siden vi i slutningen af december sidste år sendte de første elektroner igennem kablet, har vi sendt store mængder strøm til vores engelske venner og på den måde sikret, at den grønne strøm fra danske solceller og vindmøller bliver brugt mest effektivt. Forbindelsen, og elektriske udlandsforbindelser i det hele taget, bidrager også til vores forsyningssikkerhed, og værdien af denne type forbindelser kan ikke overvurderes i en verden som i dag, hvor forsyningssikkerheden ikke er givet”.
Thomas Egebo fortsætter:
”At lave en elforbindelse mellem Danmark og England er i sig selv en kæmpe bedrift. Men af udefrakommende årsager har det også været et langt sejt træk at komme hertil. Udfordringer som Brexit, corona-pandemien, Ukraine-krig, energikrise, blokering af Suez-kanalen, udtørring af Rhinen, råvaremangel og leveringsproblemer. Alle ting som har påvirket projektet undervejs, og alligevel blev vi færdige til tiden, og med et flot fuldendt arbejde. Jeg er enormt stolt af det arbejde og den tilgang som vores projektteam har gennemført, sammen med vores samarbejdspartnere og entreprenører, og jeg er virkelig glad for, at vi nu kan fejre et flot arbejde fuldendt i dag”.
Hilsen på tværs af Nordsøen
Den danske del af indvielsen torsdag foregik ved Viking Links danske ’anker’, omformerstationen i Revsing i Vejen Kommune. Her hilste Thomas Egebo via et direkte videolink på sin britiske kollega, Katie Jackson fra samarbejdspartneren National Grid, og sagde tak for samarbejdet med Viking Link gennem de seneste 13 år. Og efter en kort nedtælling og et tryk på knappen erklærede han Viking Link for indviet – i overværelse af omkring 150 inviterede naboer og særlige gæster.
Eksport og forsyningssikkerhed
I forvejen har Danmark elforbindelser til Norge, Sverige, Tyskland og Holland. Med Viking Link kan danske producenter sælge og eksportere strøm til endnu et naboland, når det blæser, og solen skinner. Og omvendt kan vi i Danmark nu også købe strøm, når der er rigeligt på den anden side af Nordsøen.
Eksempelvis hvis en vindfront fra vest rammer Storbritannien, et døgn før den rammer de danske vindmøller.
Foreløbig kører Viking Link ind imellem med begrænset kapacitet. Men når det danske elnet i 2025 er helt klar til at udnytte Viking Links fulde kapacitet på 1400 MW, vil forbindelsen være den største enkelkomponent i det danske elsystem.
Ud over at udnytte og transportere grøn strøm giver Viking Link også en betydelig gevinst for klimaet: I løbet af sit første år ved fuld kapacitet forventes Viking Link at spare 600.000 tons CO2, primært i Storbritannien. Det svarer til at fjerne 280.000 benzin- eller dieseldrevne biler fra de engelske veje.
FAKTA:
Viking Link

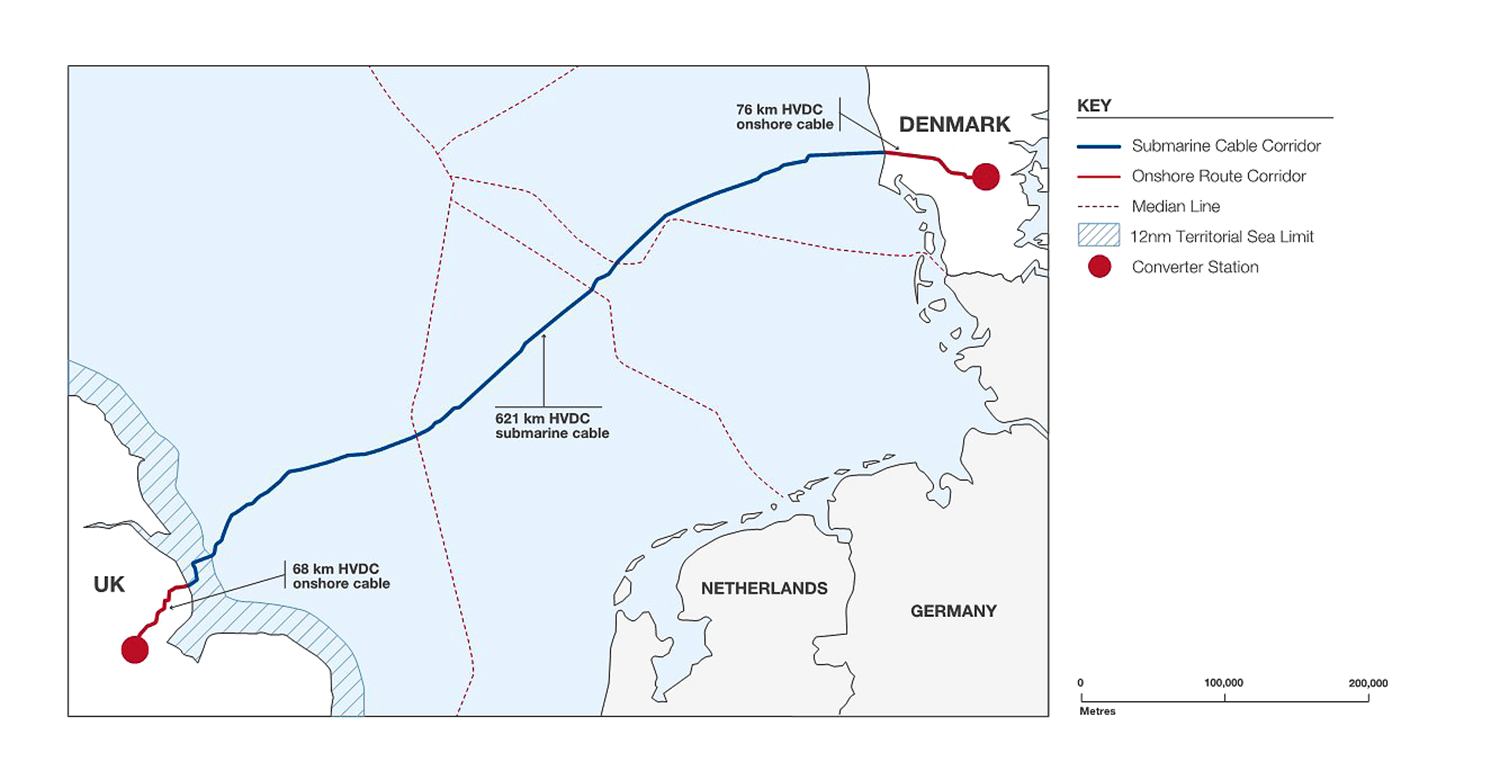

- Viking link er et 765 kilometer langt jævnstrømskabel, installeret både på land (135 km) og som søkabel (630 km).
- Kablerne er tilsluttet to omformerstationer – én i Revsing ved Vejen og én på engelsk side ved Bicker Fen i Lincolnshire.
- Omformerstationerne skal omdanne den jævnstrøm (DC), der løber gennem kablet, til vekselstrøm (AC), som løber i de hjemlige elnet i begge lande.
- Siden 2019, da anlægsfasen af Viking Link projektet begyndte, har man brugt mere end fire millioner mandetimer på at etablere forbindelsen.
Kablet
- Kablet er installeret i sektioner af 1,5 kilometer på land, mens det er installeret på Nordsøens bund af syv omgange af knap 100 kilometer ad gangen.
- Kablet er bygget op i lag efter MIND metoden (Mass Impregnated, non-Draining) dvs. kobber-kabler, som er imprægneret med blandt andet papir og olie. Denne type kabel er velkendt til anvendelse på forbindelser, som skal kunne modstå svære vejrforhold og mange volt (525 kV).
- Kabelforbindelsen består af to sideliggende kabler langs hele ruten. Kablerne vejer knap 50 kg pr meter. Tromlerne med landkablerne med hver 1500 meter kabel vejede 80 tons.
Sikkerhed
- Viking Links station i Revsing er en højspændingsstation. Det betyder, at anlæggets udstyr er spændingssat og personfarligt, og at man har spærret af for al indgang efter de højeste standarder på store dele af anlægget. Det gælder både for offentligheden og for Energinets teknikere. Stationen er derfor også ubemandet.
- Første gang, der er mulighed for at komme ind i de spændingssatte haller, er to år efter idriftsættelse, og skal man ind, sker det via et inter-locking system. Det vil sige et nøglesystem, som kræver flere steps med flere lokationer, og at man skal have en nøgle for at kunne komme videre til at få næste nøgle (lidt som tv-serien Fangerne på fortet).
Kontakter
Per ObbekærChefprojektleder, Strategiske projekter
Tlf:2333 8861pob@energinet.dkStine WolfSeniorkommunikationskonsulentEnerginet
Tlf:61555315swr@energinet.dkBilleder







Links
Om Energinet
Vi varetager samfundets interesser og ejer energiens "motorveje". Vi har ansvaret for at forsyne Danmark med el og gas, skabe fair konkurrence og fremme klimavenlige energiløsninger. Læs mere på www.energinet.dk
Følg pressemeddelelser fra Energinet
Skriv dig op her, og modtag pressemeddelelser på e-mail. Indtast din e-mail, klik på abonner, og følg instruktionerne i den udsendte e-mail.
Flere pressemeddelelser fra Energinet
OPDATERET MED NYT KORT OG TRAFIKALE ÆNDRINGER: Brogårdsvej ensrettet mod vest og mindre villaveje spærres af - kom og bliv klogere på, hvad arbejdet betyder for dig7.4.2025 09:10:00 CEST | Pressemeddelelse
Energinets kabelarbejde flytter til den centrale del af Gentofte Kommune lige efter Påske. Tirsdag 22. april begynder kabelarbejdet på en del af Brogårdsvej, Jahnsensvej og en del af Kildeskovsvej. Arbejdet i området vil medføre perioder med ensretning, omkørsler, spærring af veje og andre trafikale restriktioner frem til sommer. Torsdag 10. april mellem kl. 15 og 17 fortæller Energinet om arbejdet ved et info-arrangement på p-pladsen overfor Gentofte Station.
Maglemosevej bliver ensrettet i vestlig retning i midten af marts3.3.2025 15:27:12 CET | Pressemeddelelse
Kabelarbejdet i Hellerup skrider fremad som planlagt. Næste fase går i gang på Maglemosevej fredag 14. marts og vil medføre omkørsler og inddragelse af kantstensparkering.
Energinet gør klar til søkabel mellem Hellerup, Nordhavn og Amagerværket24.2.2025 10:10:12 CET | Pressemeddelelse
Arbejdet med den nye kabelforbindelse mellem Glentegård Koblingsstation i Vangede og Amagerværket er gået til søs. Der skal nemlig graves ud til en kabelrende til søkablet, som skal gå fra kysten i Hellerup til Nordhavn og videre til Amagerværket.
Energinet udvider elnettet på Sydsjælland, Lolland og Falster6.2.2025 08:00:00 CET | Pressemeddelelse
Med nye højspændingsstationer, ny 400 kV-forbindelse og to nye 220 kV-forbindelser bliver der plads til at transportere meget mere strøm i elnettet øst for Storebælt. Projektet er udvalgt til at bruge en ny myndighedsproces for miljøvurderingen, og det kan skære op til to år af tidsplanen.
Omkørsel på en del af Strandvejen fra mandag 10. februar til og med fredag 14. februar5.2.2025 15:00:05 CET | Pressemeddelelse
For at gøre vejarealet klar til det kommende kabelarbejde på Strandvejen er det nødvendigt at lede biltrafikken udenom Strandvejen mellem Tranegårdsvej og Maglemosevej. Arbejdet udføres i vinterferien (uge 7), hvor der ventes mindre gennemkørende trafik på Strandvejen.
I vores nyhedsrum kan du læse alle vores pressemeddelelser, tilgå materiale i form af billeder og dokumenter samt finde vores kontaktoplysninger.
Besøg vores nyhedsrum
