Rygraden i det danske elnet skal forstærkes for at tage mod mangedobling af strøm
20.12.2023 10:36:41 CET | Energinet | Pressemeddelelse
Firdobling af produktion fra solceller og vindmøller på land og massiv udbygning af havvind kræver, at rygraden i det danske elnet skal forstærkes markant. Den første af en række udbygninger af 400 kV-nettet bliver at gå fra én til to 400 kV-forbindelser på højspændingsmasterne mellem Idomlund og Tjele.

Klima-, energi- og forsyningsminister Lars Aagaard har netop godkendt, at Energinet udbygger 400 kV-højspændingsnettet mellem Idomlund ved Holstebro og Tjele nær Viborg. I dag hænger der ét 400 kV-system på masterne, fremover skal der hænge to 400 kV-systemer. ”Elmotorvejen” får dermed dobbelt så mange spor.
Strøm fra vind og sol skal firdobles
“Danmark skal i løbet af meget få år firedoble elproduktionen fra vindmøller og solceller på land, og vi skal have mange flere havmøller. For at de enorme mængder strøm kan komme ind i elnettet, rundt i landet og ud til forbrugere i enten Danmark eller nabolande, så skal rygraden i højspændingsnettet forstærkes markant, siger Søren Dupont Kristensen, driftsdirektør i Energinet.
“Idomlund og Tjele er allerede i dag knudepunkter i det danske højspændingsnet. I fremtiden skal fx knudepunktet i Idomlund tage imod meget mere grøn strøm fra nye solcelleparker, den kommende store havmøllepark Thor og massive mængder fra kommende havmølleparker, og der bliver brug for at udvide el-motorvejen til Tjele, så vi kan sikre forsyningen, og strømmen kan komme rundt i landet", fortsætter Søren Dupont Kristensen.
Samme linjeføring
Energinet ønsker at benytte den samme linjeføring og dermed genbruge de betonfundamenter, der bærer master og luftledninger, når strækningen mellem Idomlund og Tjele forstærkes. Men masterne udskiftes med nye og bliver lidt højere, fordi de fremover skal bære seks og ikke kun tre ledere. I forbindelse med myndighedernes miljøgodkendelse, kan det dog vise sig at blive nødvendigt at ændre på dele af linjeføringen.
Hele Danmark forstærkes
Udbygningen af højspændingsforbindelsen er samtidig startskuddet til, at hele det danske 400 kV-system udbygges og forstærkes.
I det jyske sker forstærkningen i takt med, at forbindelserne – som ofte har 40-50 år på bagen – skal reinvesteres, da master og ledninger er udtjente.
Masterne på i alt 412 km jyske elforbindelser skal som udgangspunkt fremover bære to 400 kV-systemer og ikke som i dag et enkelt 400 kV-system eller en kombination af 400 kV luftledninger og 150 kV luftledninger.
På godt halvdelen af strækningerne skønner Energinet, at den eksisterende linjeføring kan bruges – enten ved at de eksisterende master gøres højere, eller der kommer nye master på de nuværende fundamenter.
På resten af strækningerne er der brug for at flytte linjeføringen, enten fordi der er brug for en ny type stærkere master, som ikke kan stå på de samme betonfundamenter, eller fordi de eksisterende højspændingsledninger af hensyn til danskernes forsyningssikkerhed ikke kan pilles ned, før en ny forbindelse er stillet op. Der kan ligeledes opstå lokale ønsker om at flytte elmaster, fx af naturhensyn, for at give mulighed til byudvikling, udvidelse af motorveje eller lign. Derfor er det ikke muligt på forhånd at sige, præcist hvor masterne flyttes, men nye linjeføringer vil typisk komme til at ligge nær den nuværende linjeføring.
Behov for helt nye strækninger

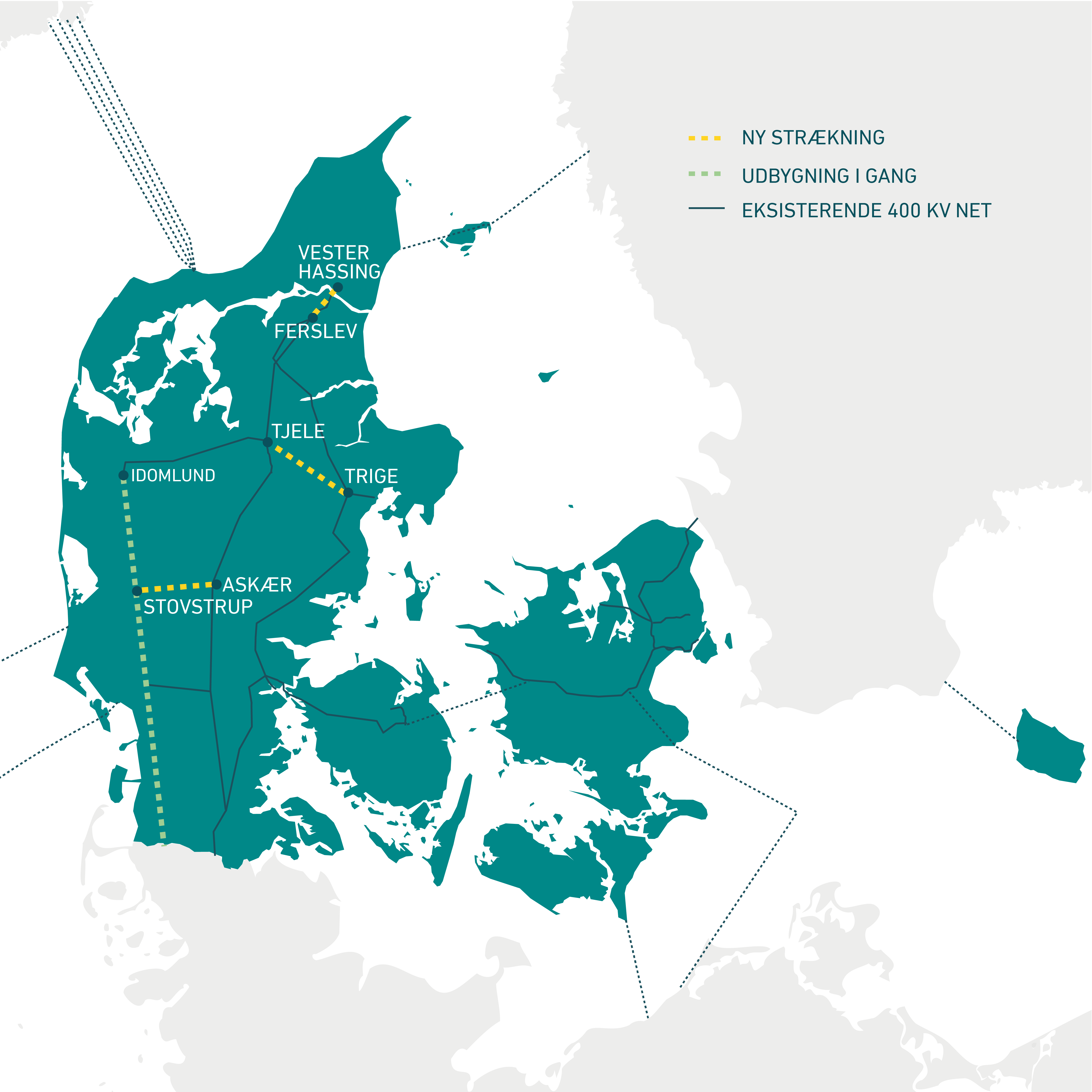

I Jylland lægger Energinet yderligere op til, at der laves – som det ser ud lige nu – tre helt nye 400 kV-strækninger med luftledninger. Det er mellem Tjele ved Viborg og Trige ved Århus, mellem Ferslev og Vester Hassing ved Aalborg, og mellem Askjær og Stovstrup i Vestjylland. Projekterne ventes at sende konkrete ansøgninger om udbygningerne til klima-, energi- og forsyningsministeren i løbet af de kommende ca. 1,5 år. Yderligere nye strækninger kan også komme på tegnebrættet, efterhånden som konkrete behov opstår.

Plan på vej for Sjælland og Lolland-Falster
På Sydsjælland og Lolland Falster forventes også massiv udbygning af solceller og vindmøller, og store mængder strøm skal i fremtiden transporteres op mod de store forbrugscentre ved København. Også her er der behov for at udbygge rygraden i elnettet. Om behovet bliver 400 kV luftledninger eller 220 kV nedgravede kabler er endnu ikke klarlagt. Energinet arbejder lige nu på en overordnet plan for hvor og hvordan det østdanske elnet skal forstærkes og udbygges.
Turbo på: 2040 bliver til 2030
Flere af forstærkningerne og udbygningerne har tidligere været beskrevet i Energinets Langsigtede Udviklingsplan for elnettet.
”400 kV-nettet har hele tiden skulle udbygges og forstærkes, for at Danmark kommer i mål med den grønne omstilling. Men Ruslands invasion i Ukraine, energikrise og den politisk beslutning om at sætte turbo på udbygningen af vind og sol betyder, at det vi for få år siden troede skulle stå klar i 2040, skal nu stå klar i 2030,” siger Søren Dupont Kristensen.
Borgere og kommuner, som vil blive berørt, bliver kontaktet, i takt med at planerne for de enkelte projekter bliver godkendt og mere detaljerede, fx i forhold til hvor evt. nye tracéer kan komme til at ligge.

FAKTA
LINJEFØRING FØLGER
Hverken på strækninger, hvor det er nødvendigt at flytte traceet på en elforbindelse, eller lave nye elforbindelser er der endnu forslag til konkret linjeføring. De vil blive udarbejdet i takt med at projekterne godkendes.
OM IDOMLUND-TJELE
Forstærkning ventes at koste ca 770 millioner kr.
Der skal indhentes miljøtilladelser mv, før anlægsarbejdet kan gå i gang.
Anlægsarbejde ventes at kunne begynde 2028.
Forstærket luftledningsforbinde ventes at være i drift i 2029.
En nedgravet 150 kV kabel forbindelse, som er en del af udbygningen, ventes i drift 2028.
VILDE STIGNINGER

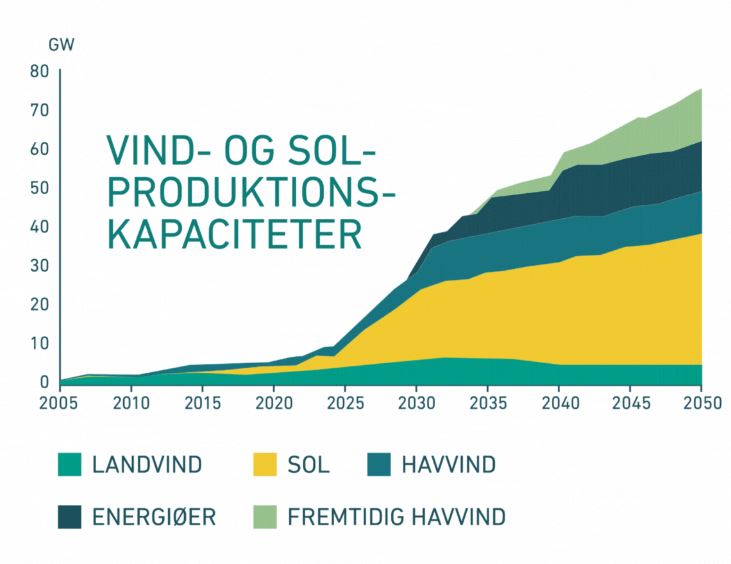

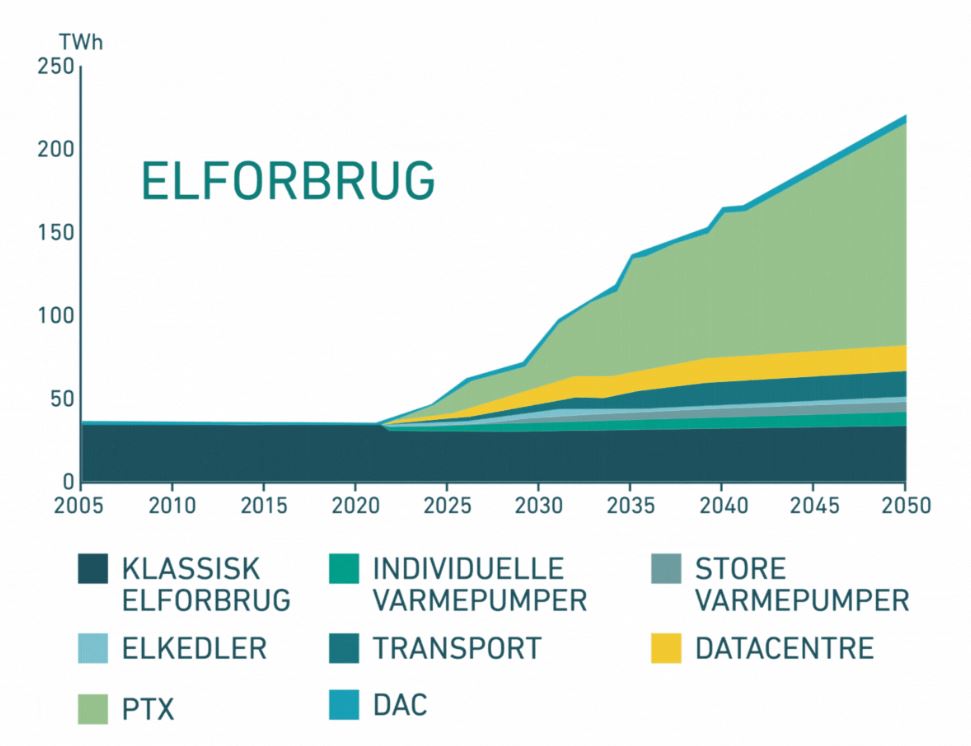

Prognoser over det danske elforbrug og elproduktion fra solceller og vindmøller:


LANGSIGTET UDVIKLINGSPLAN
I alt indeholder Energinets Langsigtede Udviklingsplan over 300 forstærkninger og udbygninger af eltransmissionsnettet – langt de fleste er på 150 kV og 132 kV-niveau, altså de næsthøjeste spændingsniveauer i Danmark. Udbygninger på 150 og 132 kV-niveau laves med nedgravede kabler.
Det er kun på 400 kV niveau, at udbygninger sker med luftlinjer. Kabler i jorden opfører sig anderledes end luftledninger og skaber mere ”elektrisk støj” i elnettet. På det højeste spændingsniveau, 400 kV, kan den elektriske støj blive for stor og potentielt skade elsystemet. Derfor er der begrænsede muligheder for at udbygge 400 kV nettet med nedgravede kabler.
En ny udgave af den Langsigtede Udviklingsplan bliver offentliggjort til foråret 2024. Energinet arbejder lige nu på at inddrage fx kommuner, således at den bedste viden om fremtidens elproduktion og elforbrug kommer med i forarbejdet.
Kontakter
Søren Dupont KristensenEnerginet
Tlf:23338631sdk@energinet.dkJesper Nørskov RasmussenPressechefKommunikation og Kultur
Tlf:23 33 85 75jnr@energinet.dkBilleder




Om Energinet
Vi varetager samfundets interesser og ejer energiens "motorveje". Vi har ansvaret for at forsyne Danmark med el og gas, skabe fair konkurrence og fremme klimavenlige energiløsninger. Læs mere på www.energinet.dk
Følg pressemeddelelser fra Energinet
Skriv dig op her, og modtag pressemeddelelser på e-mail. Indtast din e-mail, klik på abonner, og følg instruktionerne i den udsendte e-mail.
Flere pressemeddelelser fra Energinet
Efter 11 år: Vestkystforbindelsen sættes i drift9.3.2026 09:32:36 CET | Pressemeddelelse
400 kV-højspændingsforbindelsen, der strækker sig fra Holstebro i nord til den dansk-tyske grænse, står snart klar. Energinet når hermed en stor og vigtig milepæl. Anlægsarbejdet er udført på kun to et halvt år. De resterende 8 år er brugt på tilladelser, godkendelser og ekspropriationer.
Energinet indfører midlertidig pause i nye nettilslutninger og sætter turbo på akutpakke2.3.2026 13:17:52 CET | Pressemeddelelse
Efterspørgslen efter tilslutning til elnettet er vokset markant det seneste år. I dag ligger der samlet omkring 60 gigawatt nyt forbrug i kø på tværs af transmissions- og distributionsnettet. Til sammenligning er Danmarks maksimale elforbrug cirka 7 gigawatt.
Ændret startdato: Kabelarbejde på Artillerivej fra 16. marts - vejen spærres for gennemkørsel frem til sommer26.2.2026 07:08:00 CET | Pressemeddelelse
Energinets kabelarbejde på Artillerivej forventes at gå i gang 16. marts og vil vare frem til sommer. I perioden vil Artillerivej være spærret for gennemkørende trafik, og der vil være skiltet omkørsel. Adgang for beboere og brugere af området sikres så vidt muligt i hele perioden.
Nu begynder arbejdet med at lægge højspændingskabler i jorden mellem Hørsholm og Helsingør9.2.2026 08:09:00 CET | Pressemeddelelse
Energinet går snart i gang med de første anlægsaktiviteter på den nye 132 kV kabelforbindelse mellem Teglstrupgård ved Helsingør og Stasevang ved Hørsholm. Projektet skal forny og forstærke den eksisterende elforbindelse med nye, kraftigere kabler. Samtidig forskønnes området til gavn for natur og naboer, når de nuværende luftledninger og elmaster fjernes.
Energinet klar til ekstern undersøgelse: Rammer skal afspejle den nye virkelighed6.2.2026 14:45:30 CET | Pressemeddelelse
"Det vigtigste for mig er fremdrift. Uanset hvilke ændringer, der måtte blive besluttet fra ejers side, må vi ikke tabe momentum", siger Energinets administrerende direktør Thomas Egebo om den analyse, Klima-, energi- og forsyningsministeren ønsker igangsat. Samtidig peger han på, at ansøgningerne om tilslutninger om nyt elforbrug på eltansmissionsnettet er eksploderet til aktuelt 33,5 GW - næsten to tredjedele er kommet ind alene i 2025. Den mængde og den opgave kan man ikke bygge sig ud af.
I vores nyhedsrum kan du læse alle vores pressemeddelelser, tilgå materiale i form af billeder og dokumenter samt finde vores kontaktoplysninger.
Besøg vores nyhedsrum
