Danskerne havde i 2019 strøm i stikkontakterne i 99,996 procent af tiden
- I den seneste tiårs periode har vi taget enorme skridt i den grønne omstilling, og fx gået fra at vind og sol udgjorde under 20 procent af produktionen herhjemme, til at det i dag er over 50 procent. Samtidig har vi stadig meget høj forsyningssikkerhed. En fortsat høj forsyningssikkerhed kommer ikke af sig selv, og vi har derfor stor opmærksomhed på udfordringerne med et aldrende elnet og en stigende risiko for manglende effekttilstrækkelighed, siger Søren Dupont Kristensen, administrerende direktør i Energinet Elsystemansvar.
Energinets årlige Redegørelse for Elforsyningssikkerhed bliver nu sendt i høring, inden Energinet jævnfør elforsyningsloven skal sende en endelig anbefaling for fremtidens niveau for elforsyningssikkerhed til klima-, energi- og forsyningsministeren.

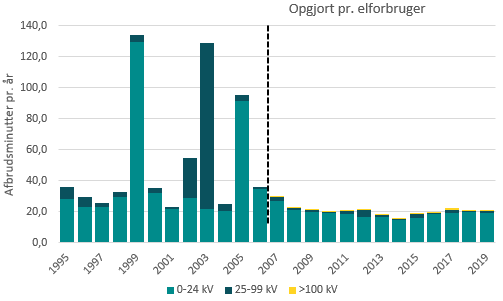

Energinet lægger ligesom i 2019-redegørelsen op til, at danskernes elforsyningssikkerhed i 2030 skal være 99,993 procent svarende til et planlægningsmål på 35 minutters afbrud årligt for en gennemsnitsforbruger.
• Færre traditionelle kraftværker og et stigende elforbrug udfordrer effekttilstrækkelig-heden.
• Stigende risiko for mangel på effekt i vores nabolande og derfor risiko for mindre im-portmuligheder af strøm i særlige situationer.
• Store dele er det nuværende elnet er 50-60 år gammelt og står på papiret overfor ud-skiftninger og renoveringer Der er stort behov for reinvestering i det nuværende elnet for at undgå fejl og nedbrud.
• Yderligere udvikling af elmarkederne, så det bliver muligt og attraktivt for flere aktører at reagere effektivt på ændrede elpriser og herunder et mere fleksibelt elforbrug.
• Reinvesteringer i forbindelser til vores nabolande, så Danmark stadig kan få gavn af et europæisk marked, hvor mere strøm handles over grænserne.
• Fortsat fokus på reinvestering i det nuværende elnet.
Energinets vurdering er, at 35 gennemsnitlige afbrudsminutter i 2030 kan henføres til
-Manglede effekttilstrækkelighed: 5 minutter
-Manglende nettilstrækkelighed på transmissionsniveau: 1 minut
-Manglende robusthed i elsystemet på transmissionsniveau: 1 minut
-Afbrud på distributionsniveau: 28 minutter
Nøgleord
Kontakter
Søren Dupont Kristensen, adm. direktør i Energinet Elsystemansvar, sdk@energinet.dk, mobil 23 33 86 31
Jesper Nørskov Rasmussen, pressechef i Energinet, jnr@energinet.dk, mobil 23 33 85 75
Billeder
Information om Energinet
Vi varetager samfundets interesser og ejer energiens "motorveje". Vi har ansvaret for at forsyne Danmark med el og gas, skabe fair konkurrence og fremme klimavenlige energiløsninger.
Følg pressemeddelelser fra Energinet
Skriv dig op her, og modtag pressemeddelelser på e-mail. Indtast din e-mail, klik på abonner, og følg instruktionerne i den udsendte e-mail.
Flere pressemeddelelser fra Energinet
Arbejdet med at lægge søkabel ud mellem Hellerup og Amager går i gang i juli - hold afstand til skibene7.7.2025 08:10:00 CEST | Pressemeddelelse
Energinet er i gang med at etablere en ny kabelforbindelse fra Amagerværket til Nordhavn og Gentofte. I slutningen af juli skal kablet føres i land ved Amagerværket og derefter lægges ud på havbunden, føres i land på Nordhavn og videre hen til kysten ved Hellerup. Herfra fortsætter det som landkabel til Glentegård Højspændingsstation. Andre sejlere på vandet skal holde afstand for deres egen sikkerheds skyld.
Omkørsel på en del af Strandvejen i Hellerup fra mandag 14. juli til og med 11. august2.7.2025 08:09:00 CEST | Pressemeddelelse
Efter kabelarbejdet på Strandvejen i Hellerup skal midterrabatten nu retableres. Derfor ensrettes Strandvejen på en kort strækning i fire uger fra midten af juli. De første to uger er Strandvejen ensrettet i nordlig retning, dvs. ud af byen. De næste to uger er vejen ensrettet i sydlig retning, dvs. ind mod byen.
Energinet er klar til strøm fra Danmarks største havvindmøllepark18.6.2025 09:34:25 CEST | Pressemeddelelse
Energinet sætter flueben ved anlægsaktiviteterne i forbindelse med tilslutning af Thor Havvindmøllepark ud for Nissum Fjord. Anlægsarbejdet har været i gang i godt to år og er færdigt til aftalt tid.
Længere sagsbehandlingstider, længere leveringstider og stigende priser udfordrer fortsat Energinets anlægsprojekter13.6.2025 10:02:03 CEST | Pressemeddelelse
Folketingets klima- og energiordførerne fik onsdag seneste status på udbygning af eltransmissionsnettet i Danmark. Der er de seneste år lave mange tiltag for at sætte tempoet op og sikre rettidig udbygning, men der er stadig brug for at tage nye og flere værktøjer i brug, hvis elnettet skal følge trit med den grønne omstilling.
Energinet vil sænke elforbrugernes tariffer med op mod 10 procent og lægge loft på frem mod 20304.6.2025 12:07:27 CEST | Pressemeddelelse
For at sikre stabile, langsigtede rammevilkår for virksomheder og energiforbrugere, vil Energinet nu sænke tarifferne med op mod 10 procent fra 2026 og samtidig sikre, at tarifniveauet frem mod 2030 ikke stiger. Beslutningen kræver endelig godkendelse hos Energinets bestyrelse og hos Forsyningstilsynet, hvilket forventes efter sommerferien.
I vores nyhedsrum kan du læse alle vores pressemeddelelser, tilgå materiale i form af billeder og dokumenter samt finde vores kontaktoplysninger.
Besøg vores nyhedsrum
